翠堤清靜工程進度

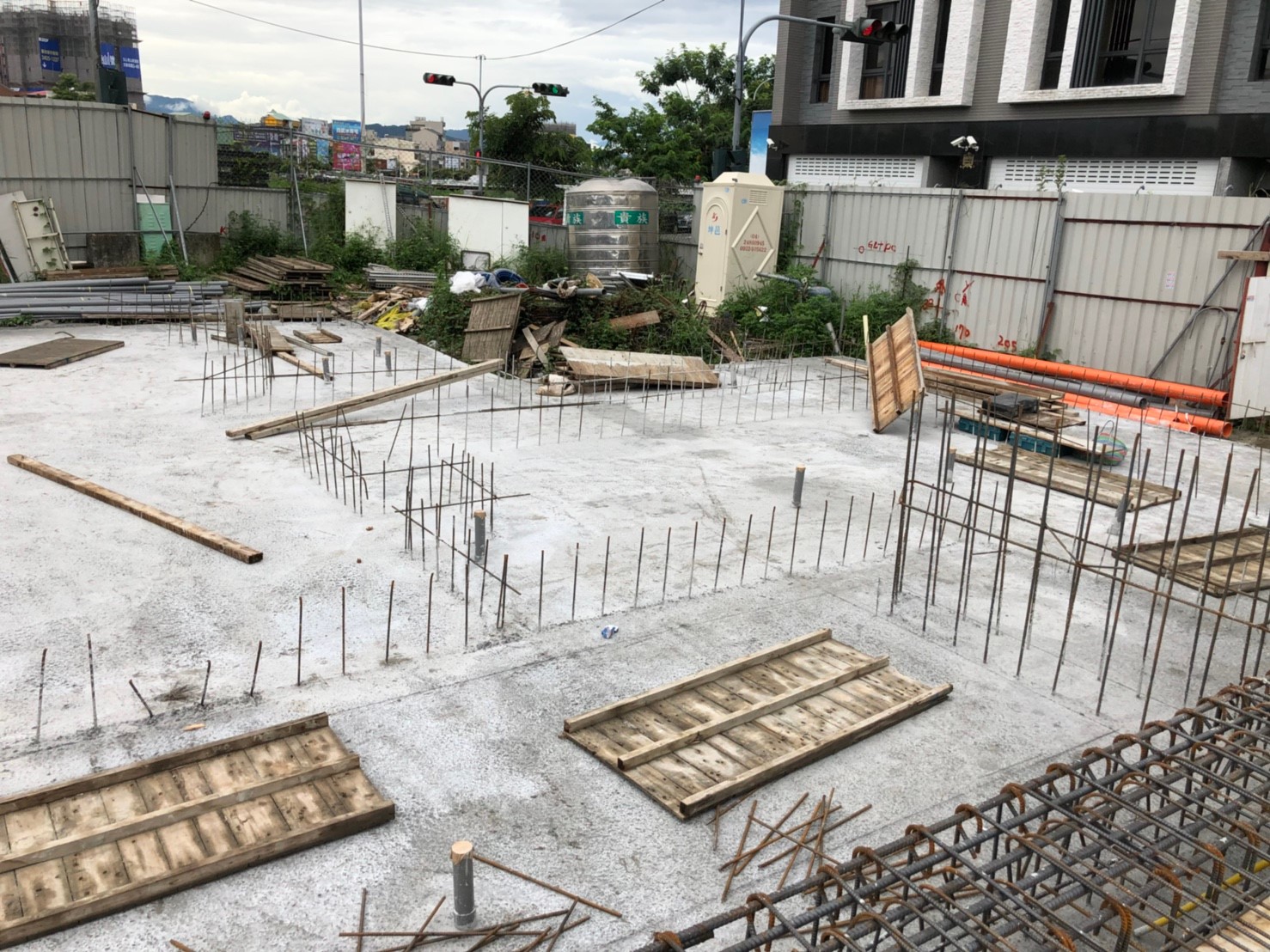

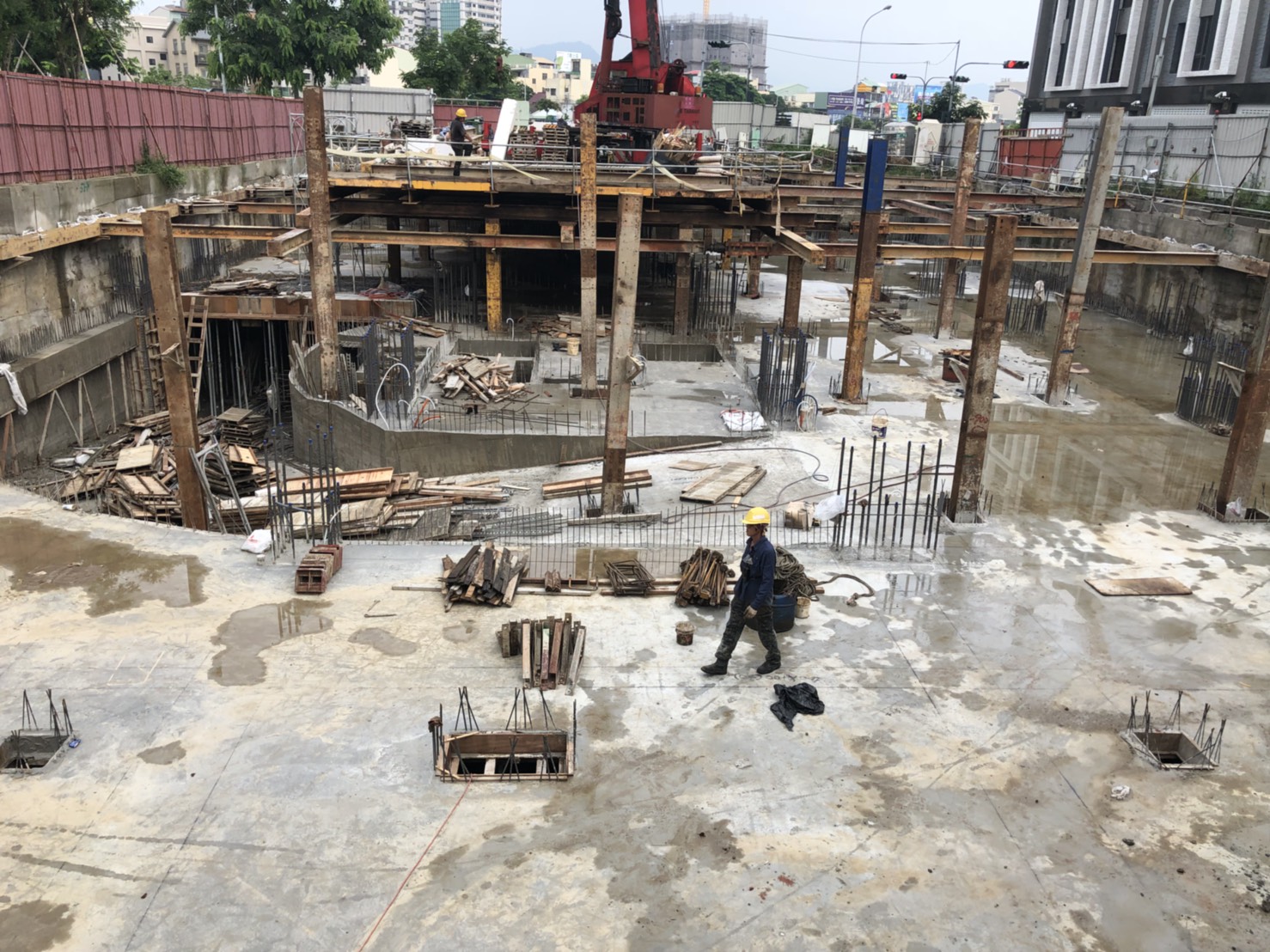

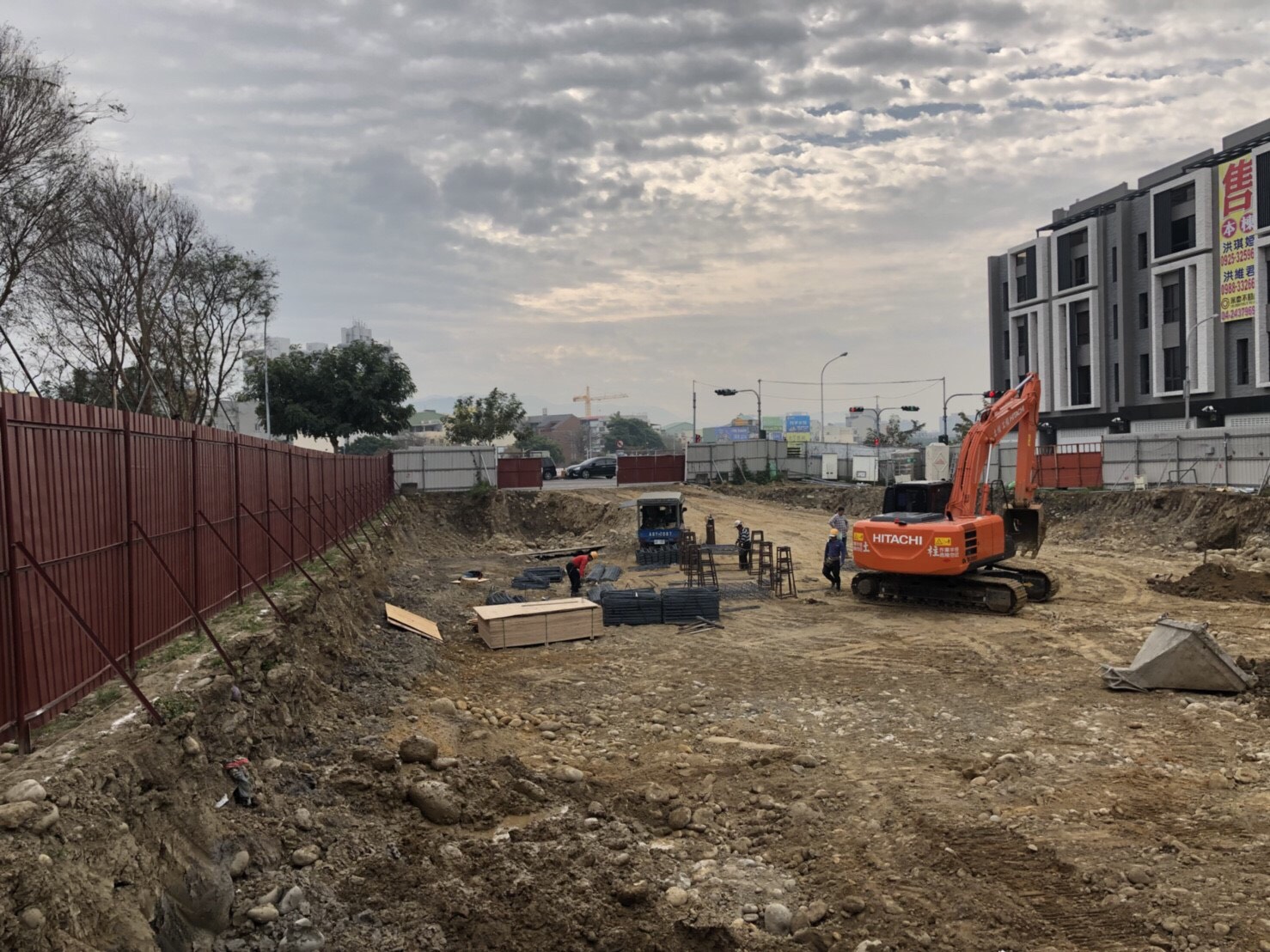

基地整地及開挖

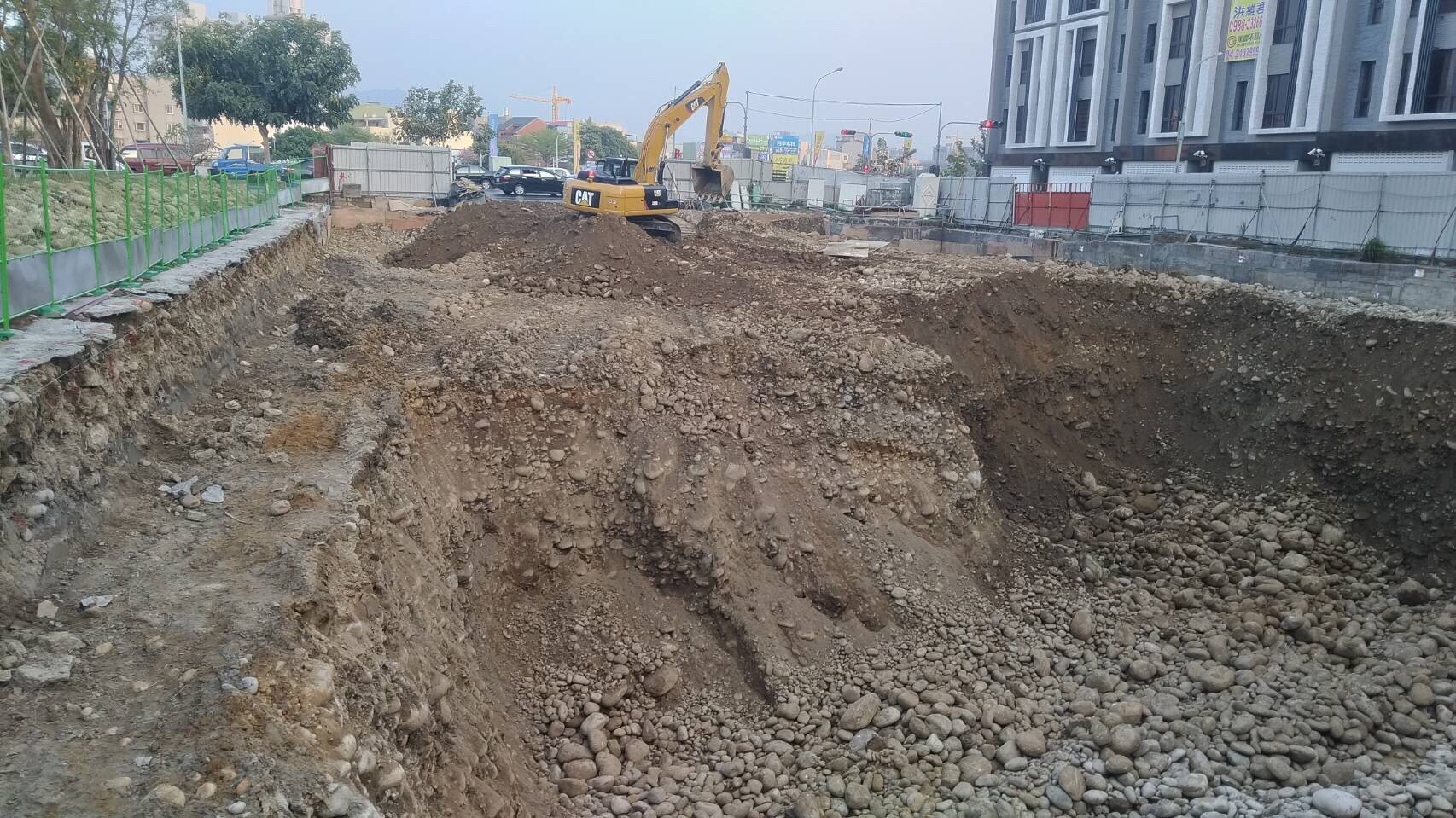

基地開挖中卵礫石地質

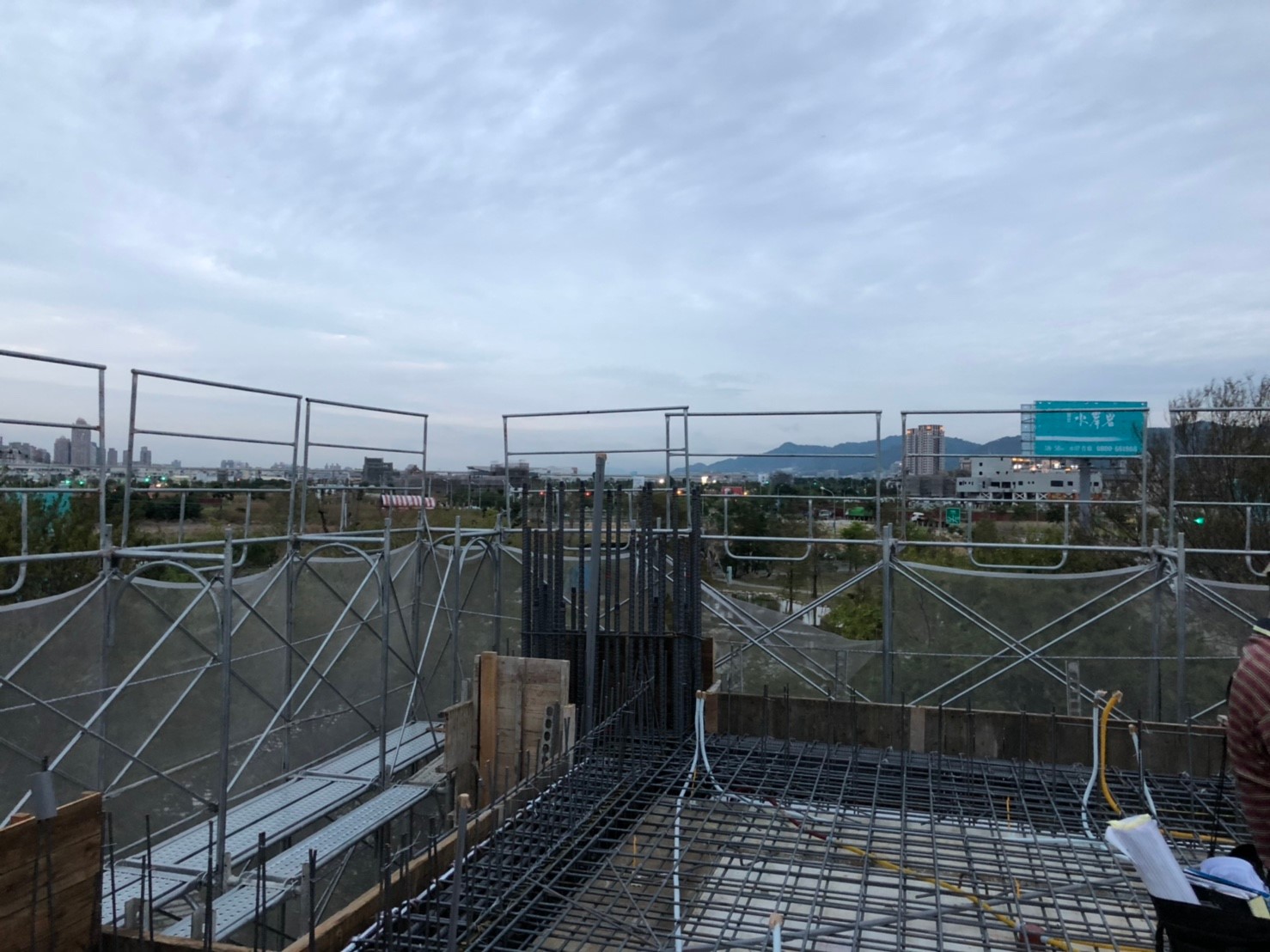

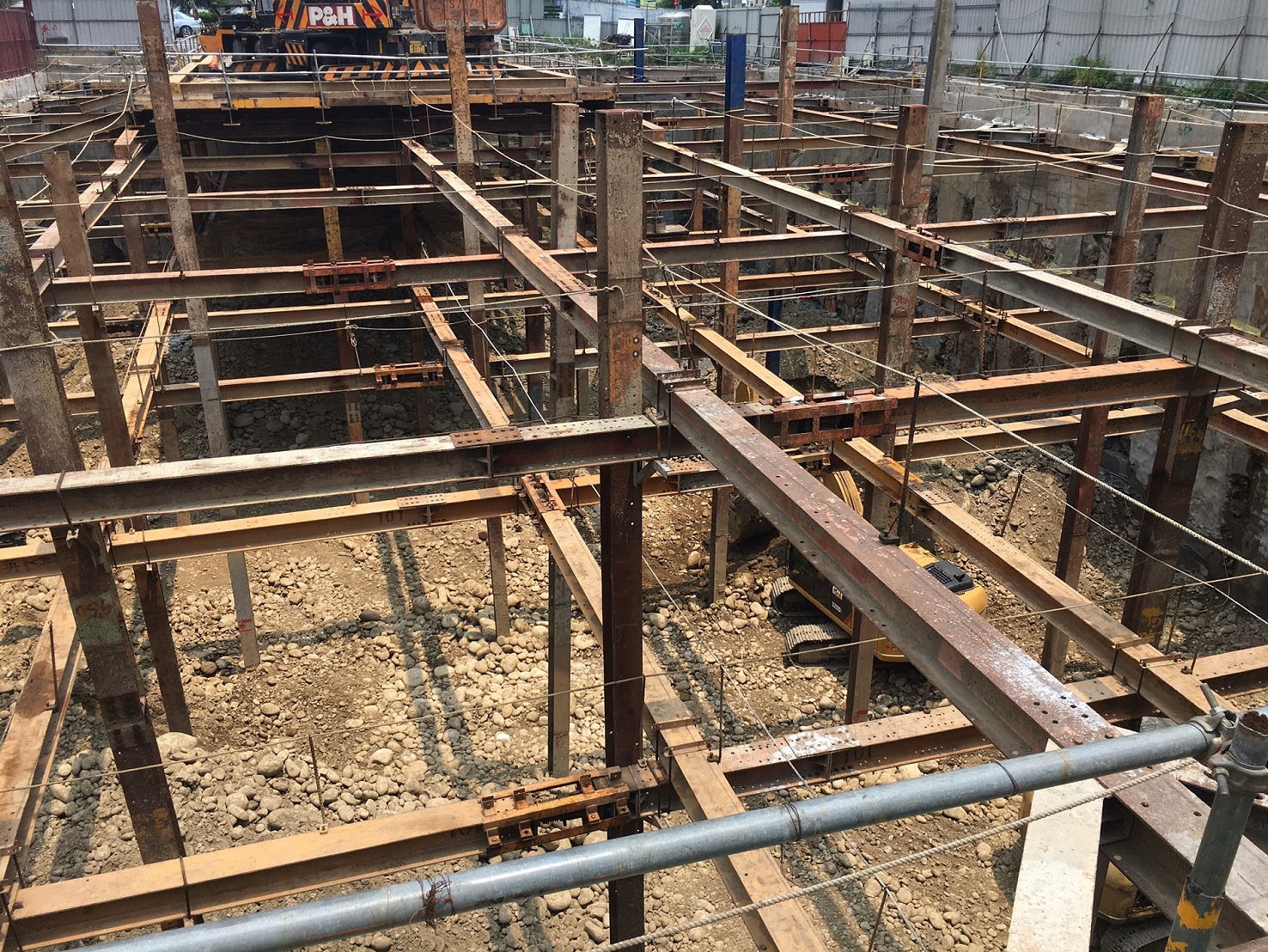

檔土施作

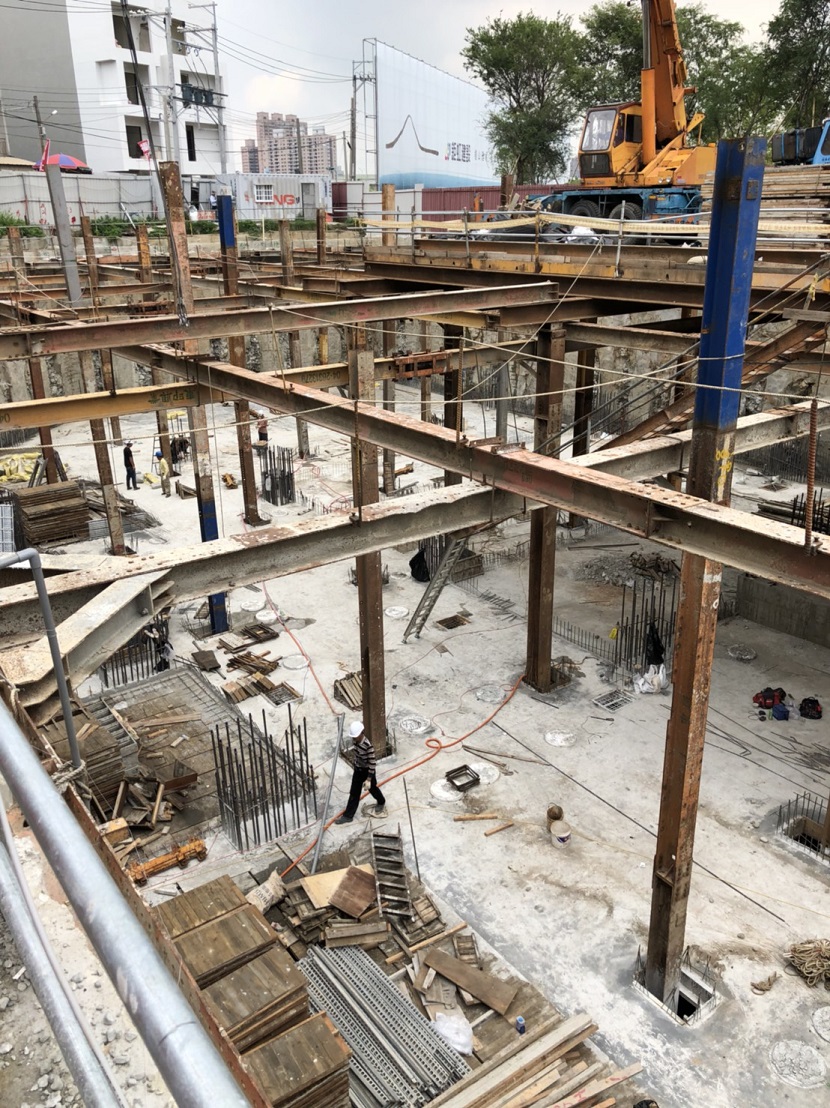

檔土支撐後 土方開挖

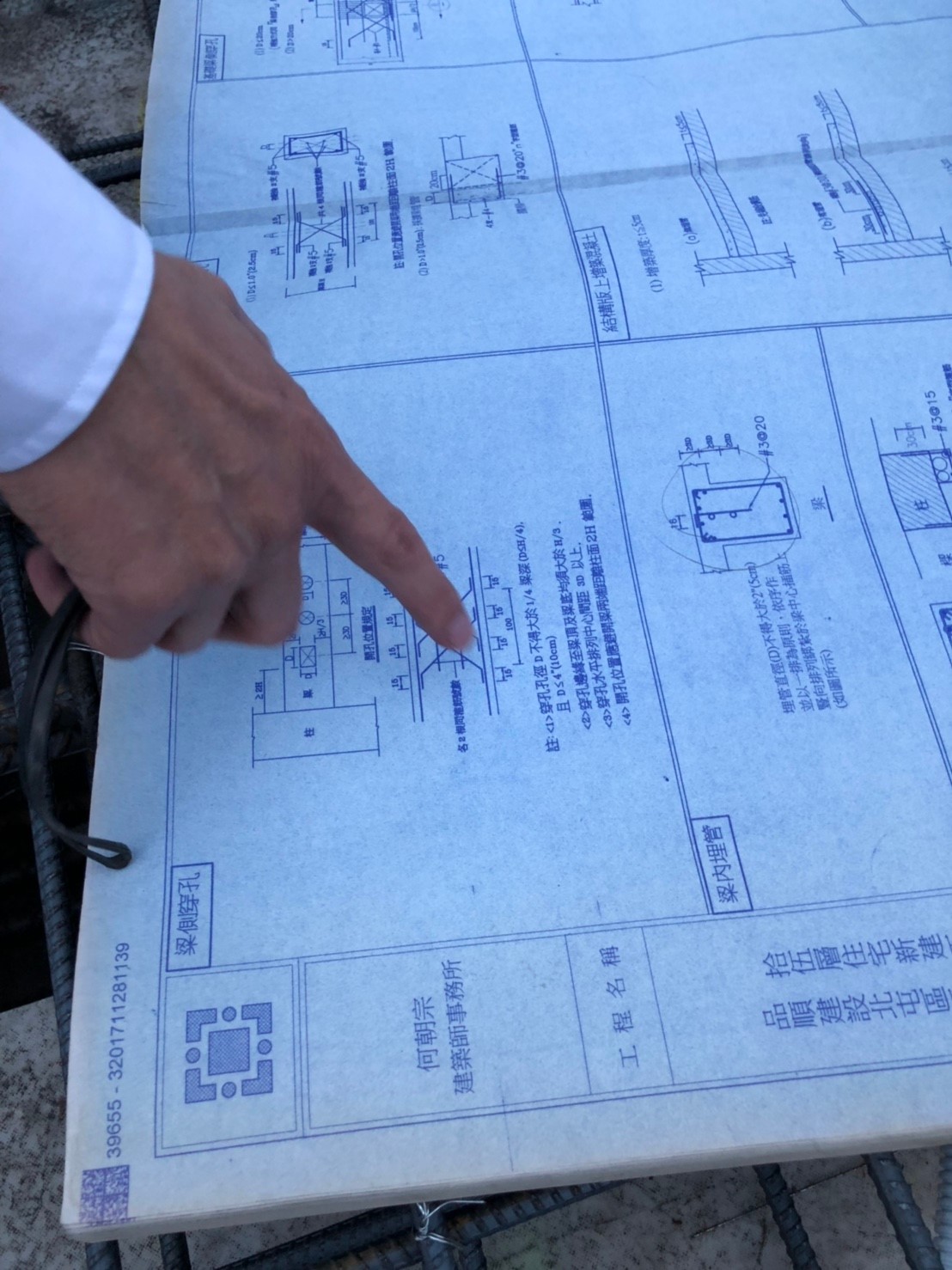

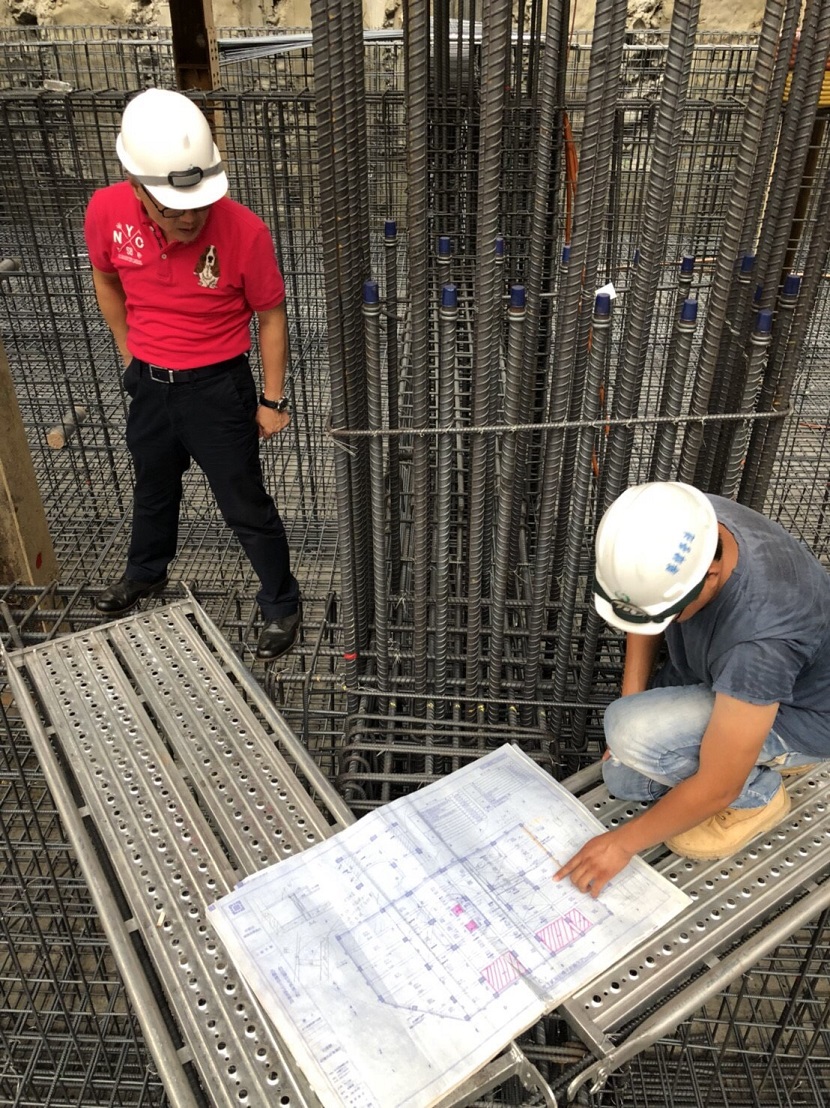

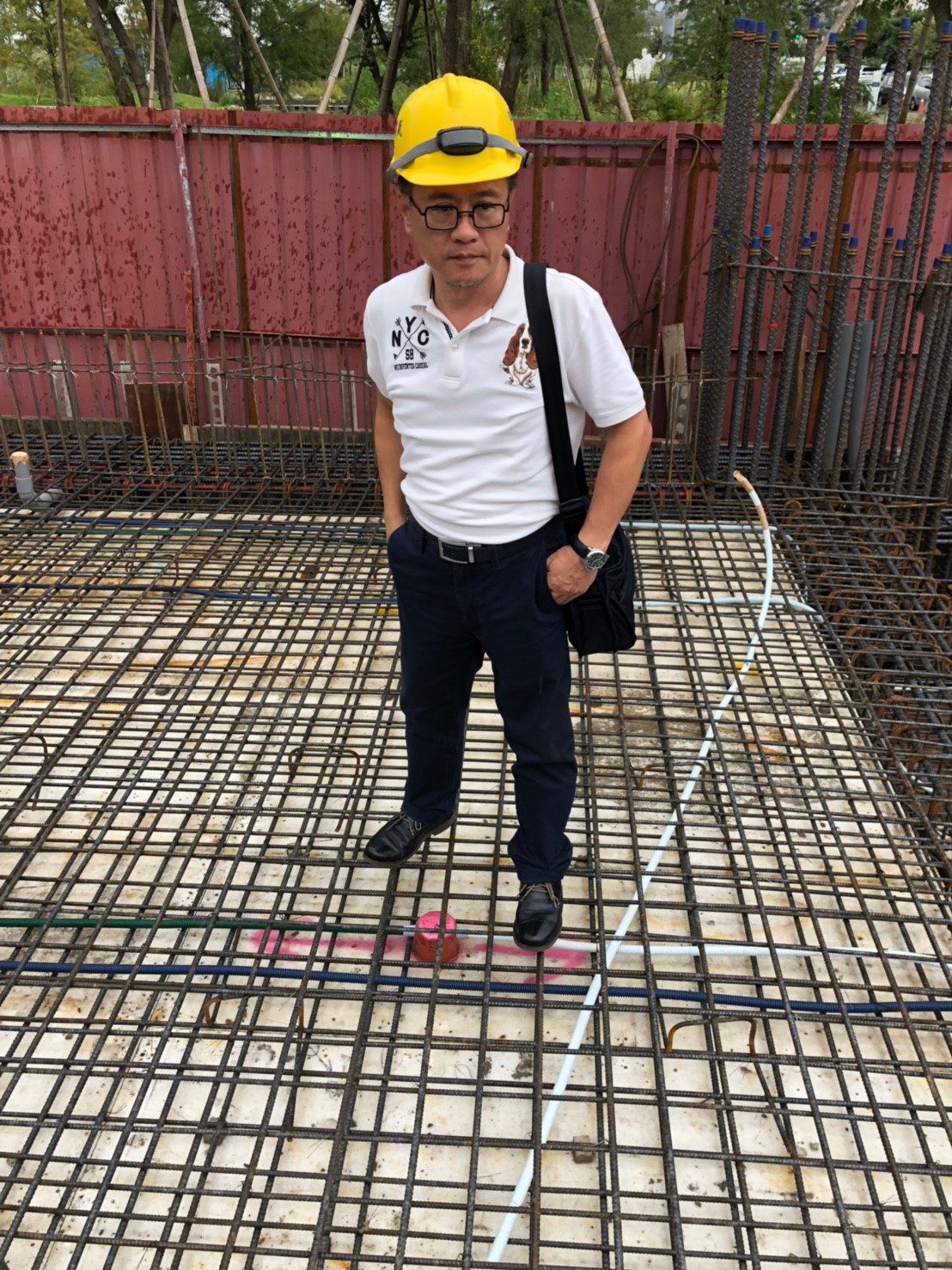

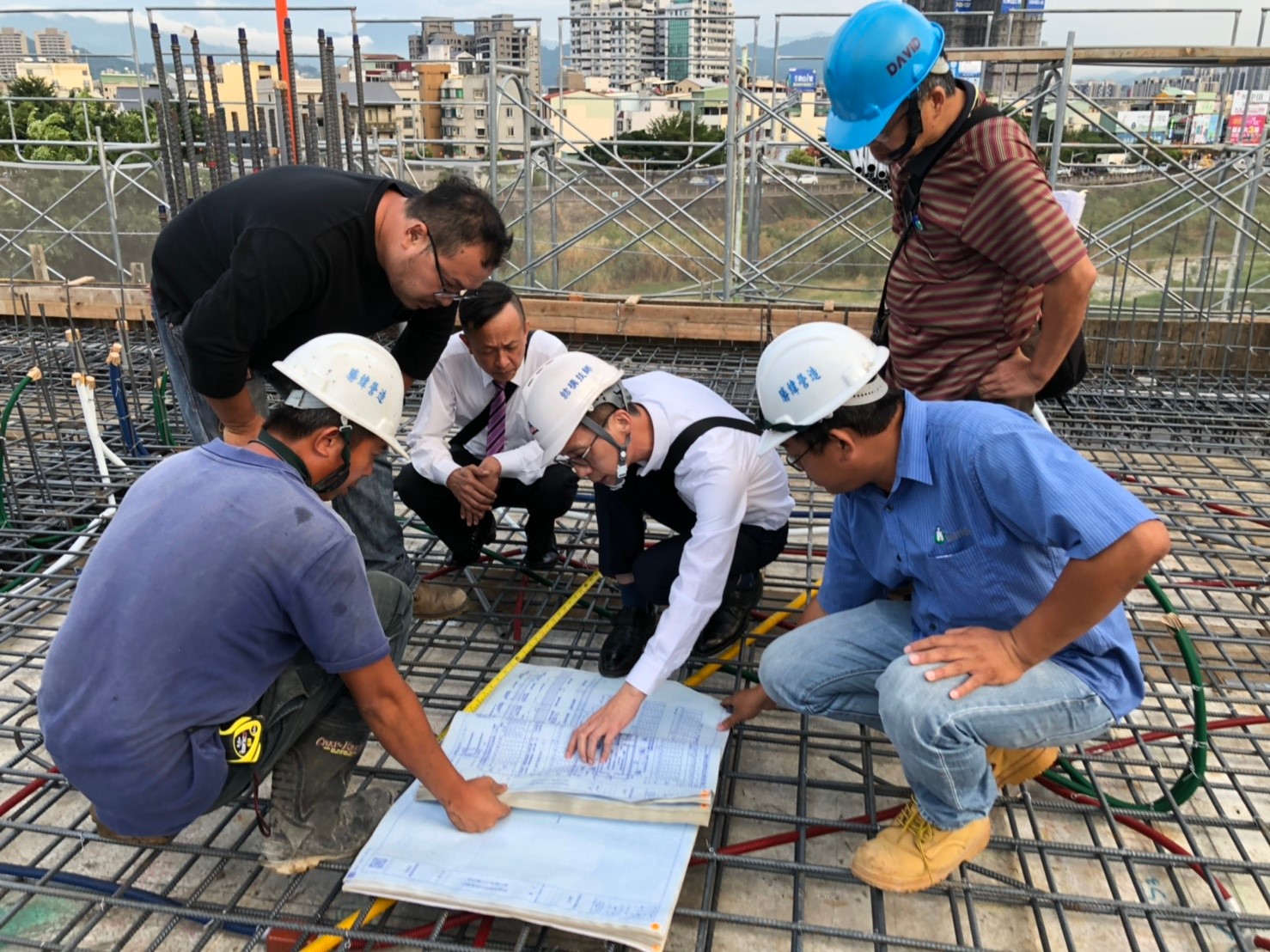

建築師核對施工圖與現場施作情況

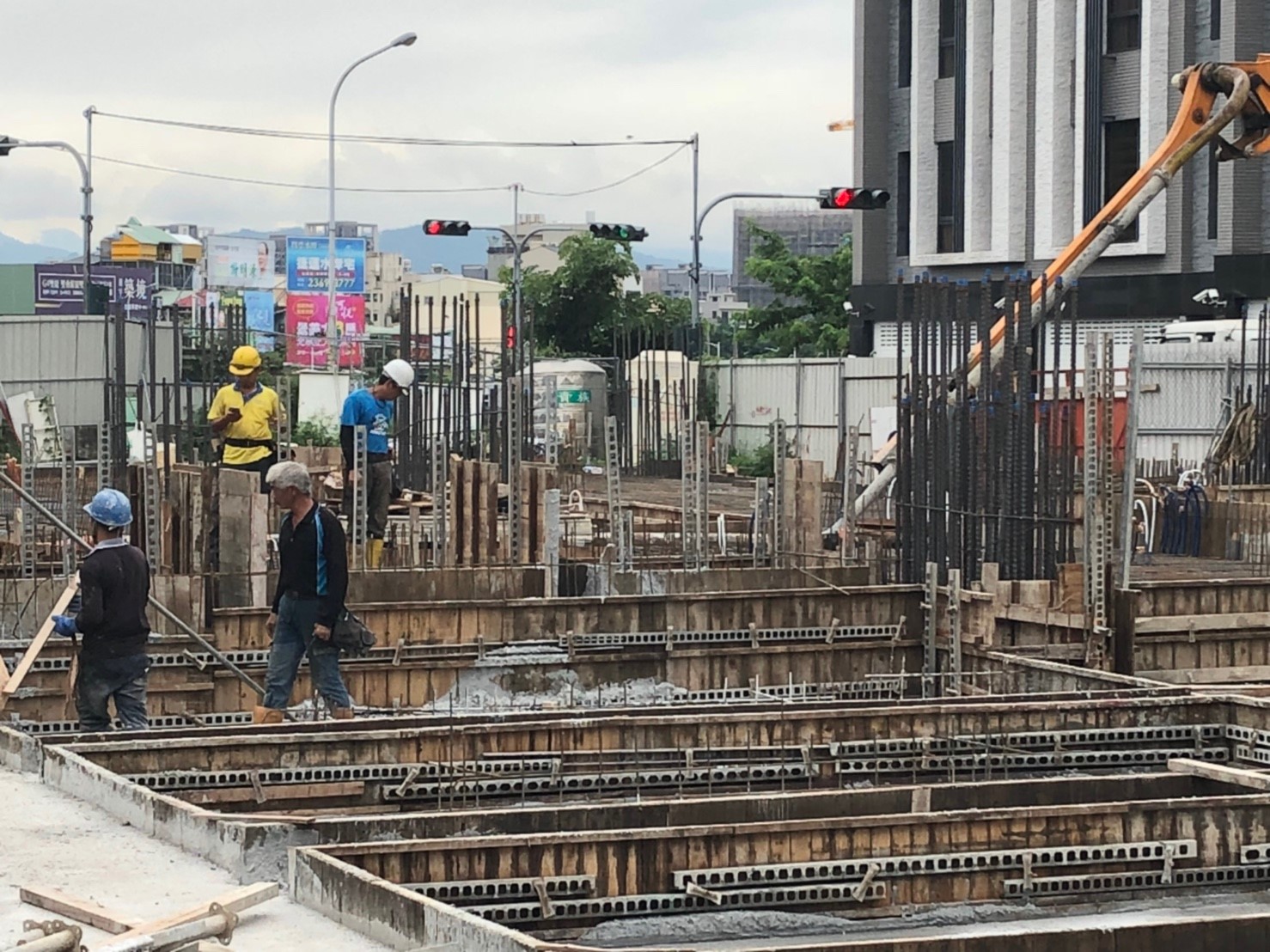

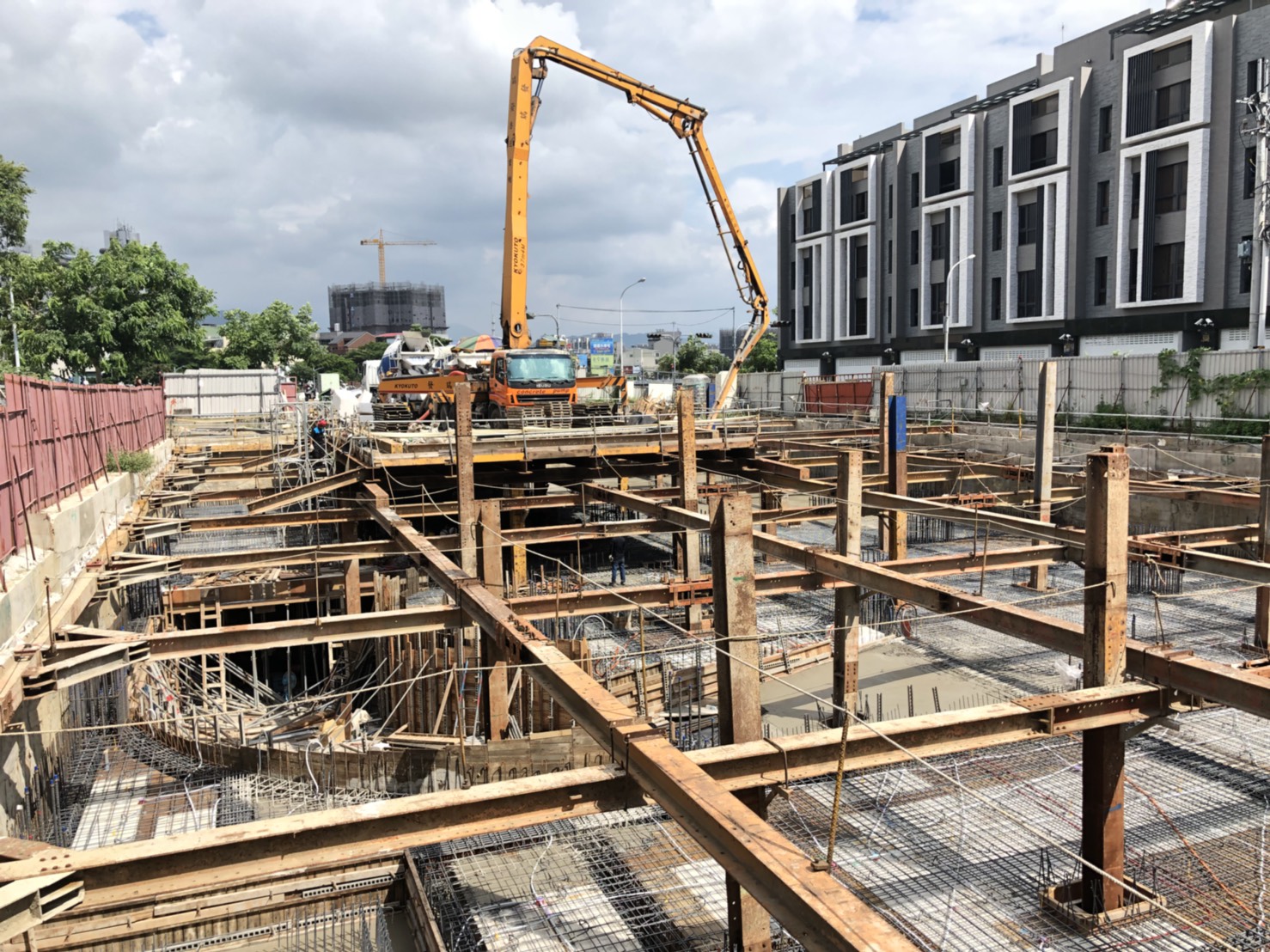

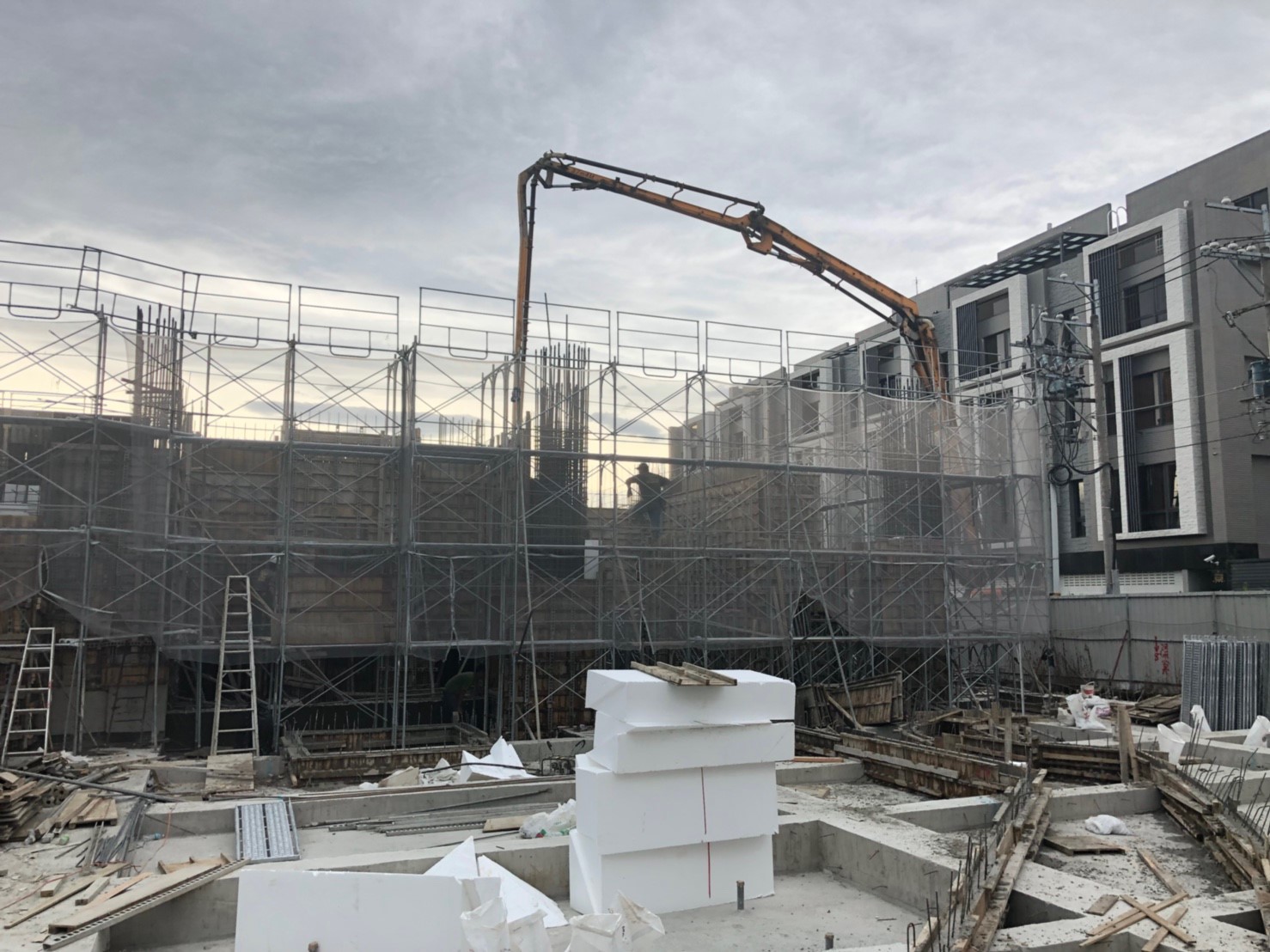

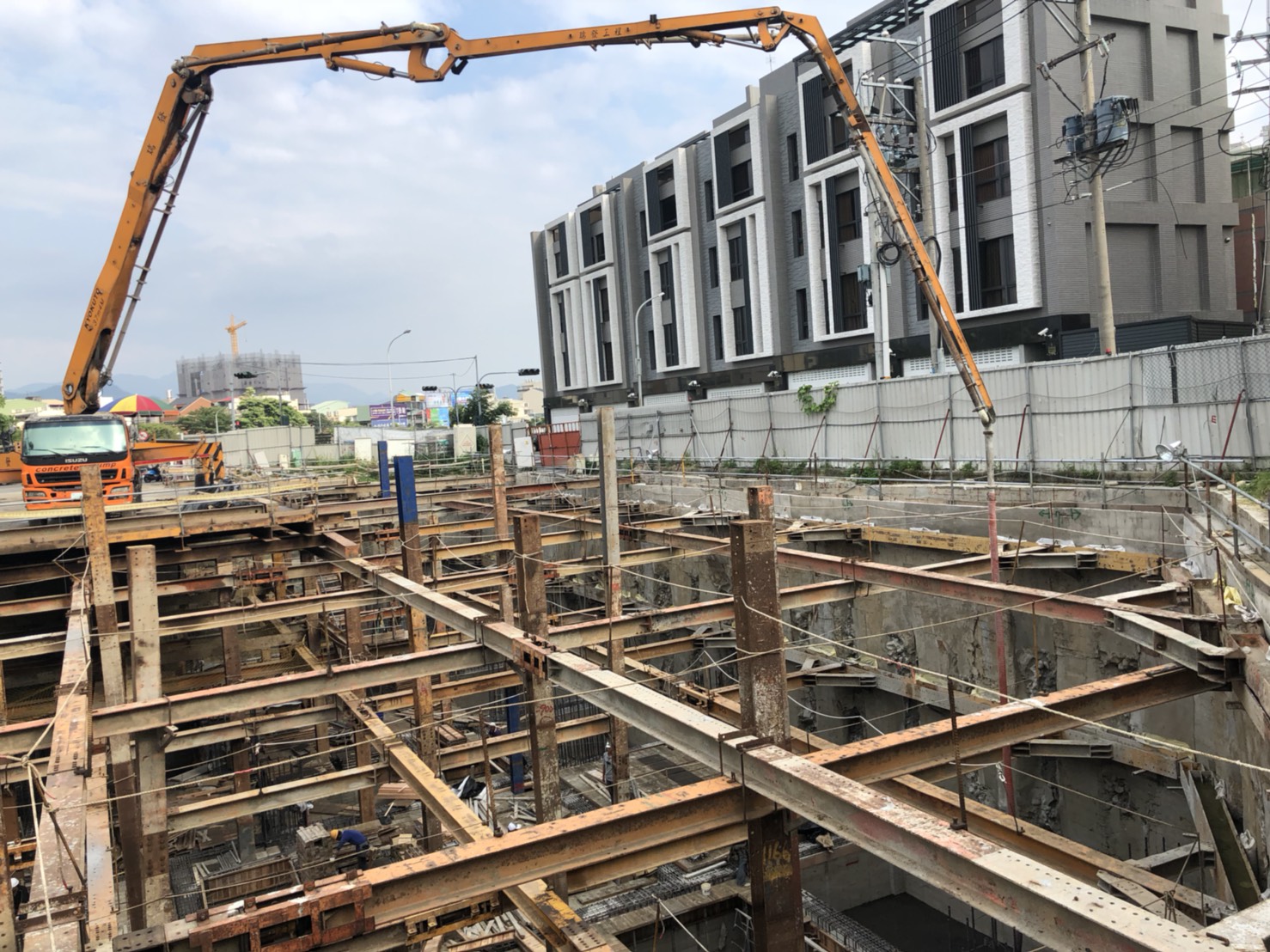

大底灌漿施作現況

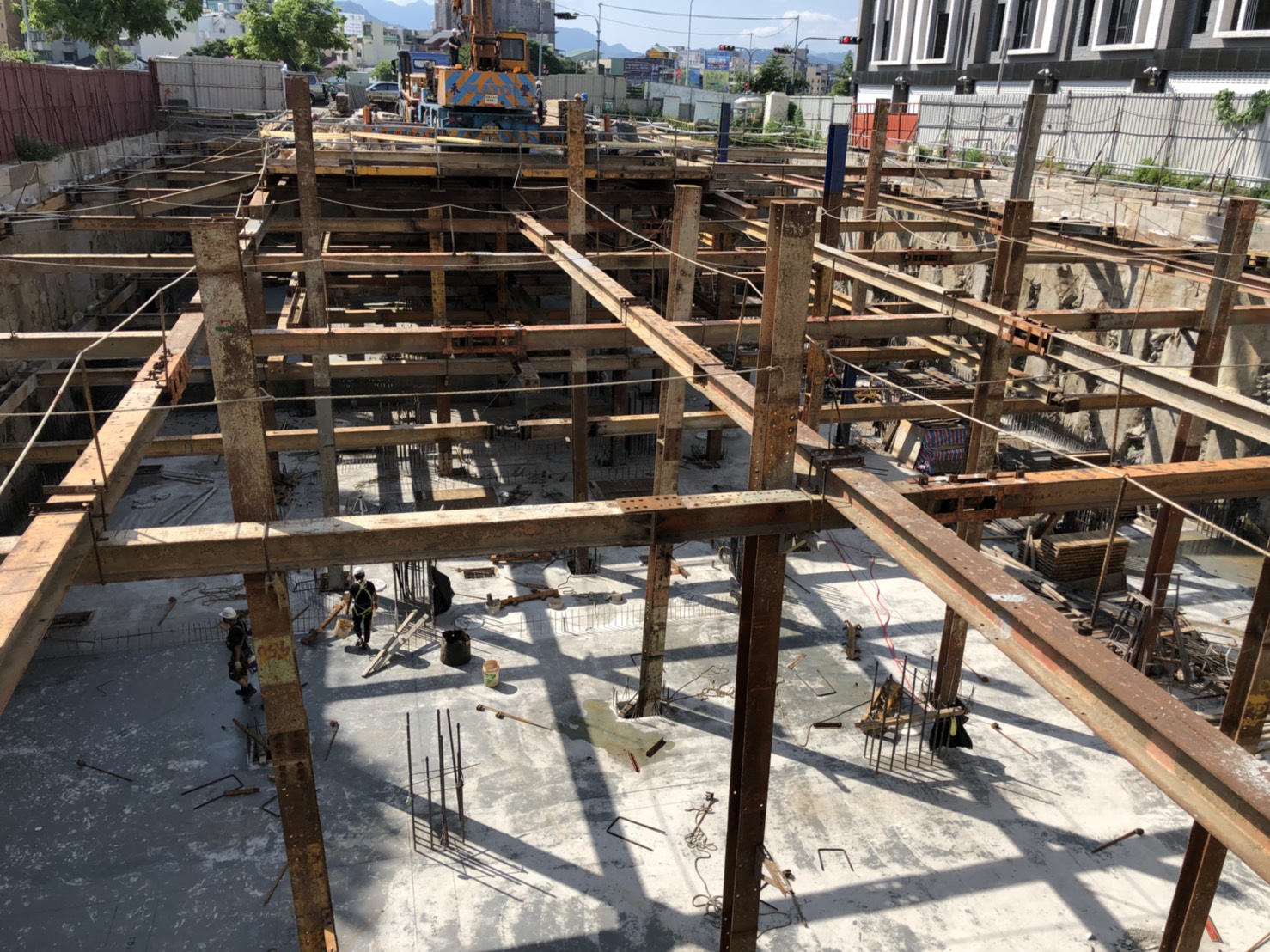

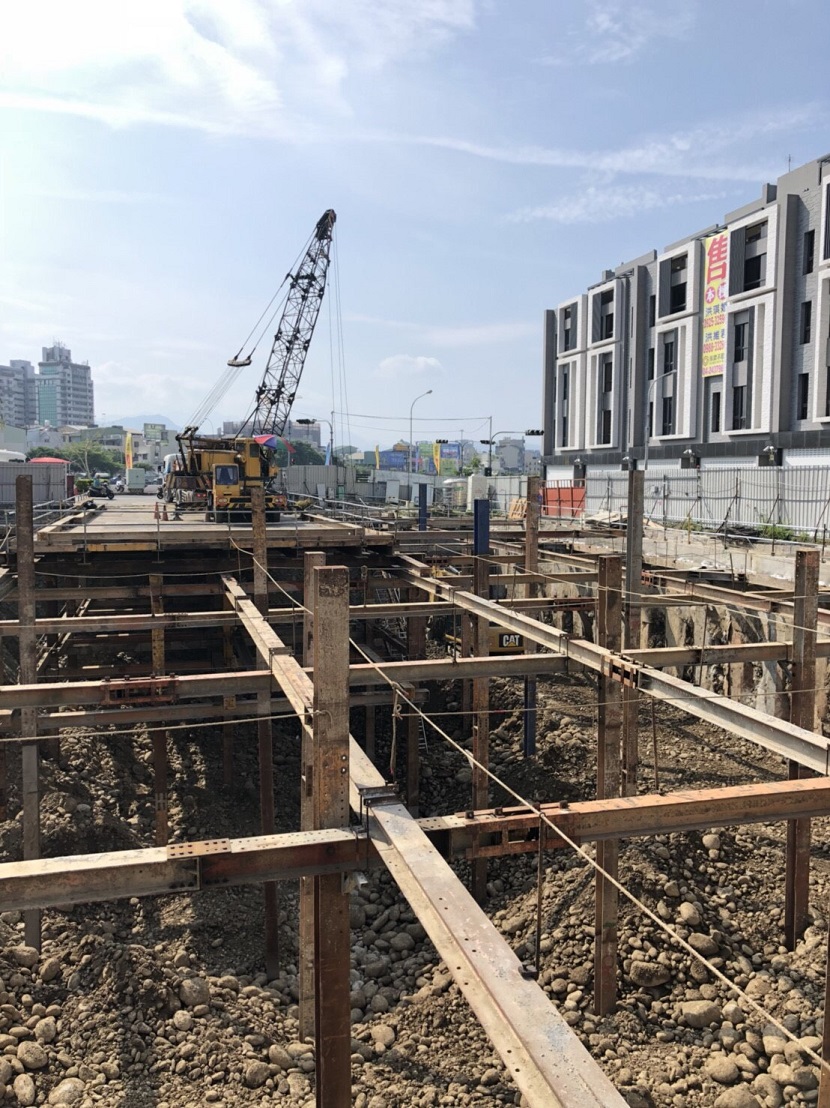

模板吊料

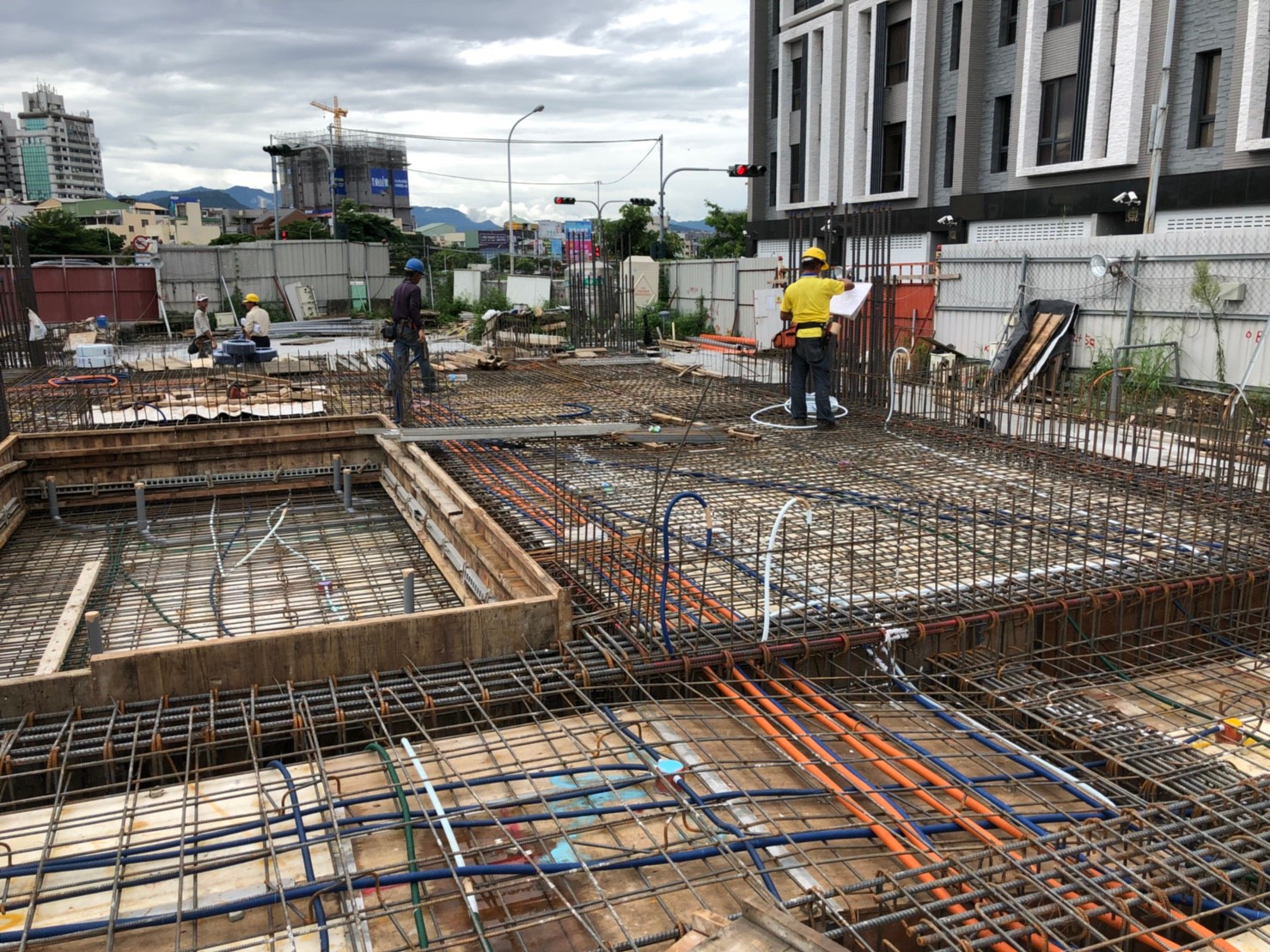

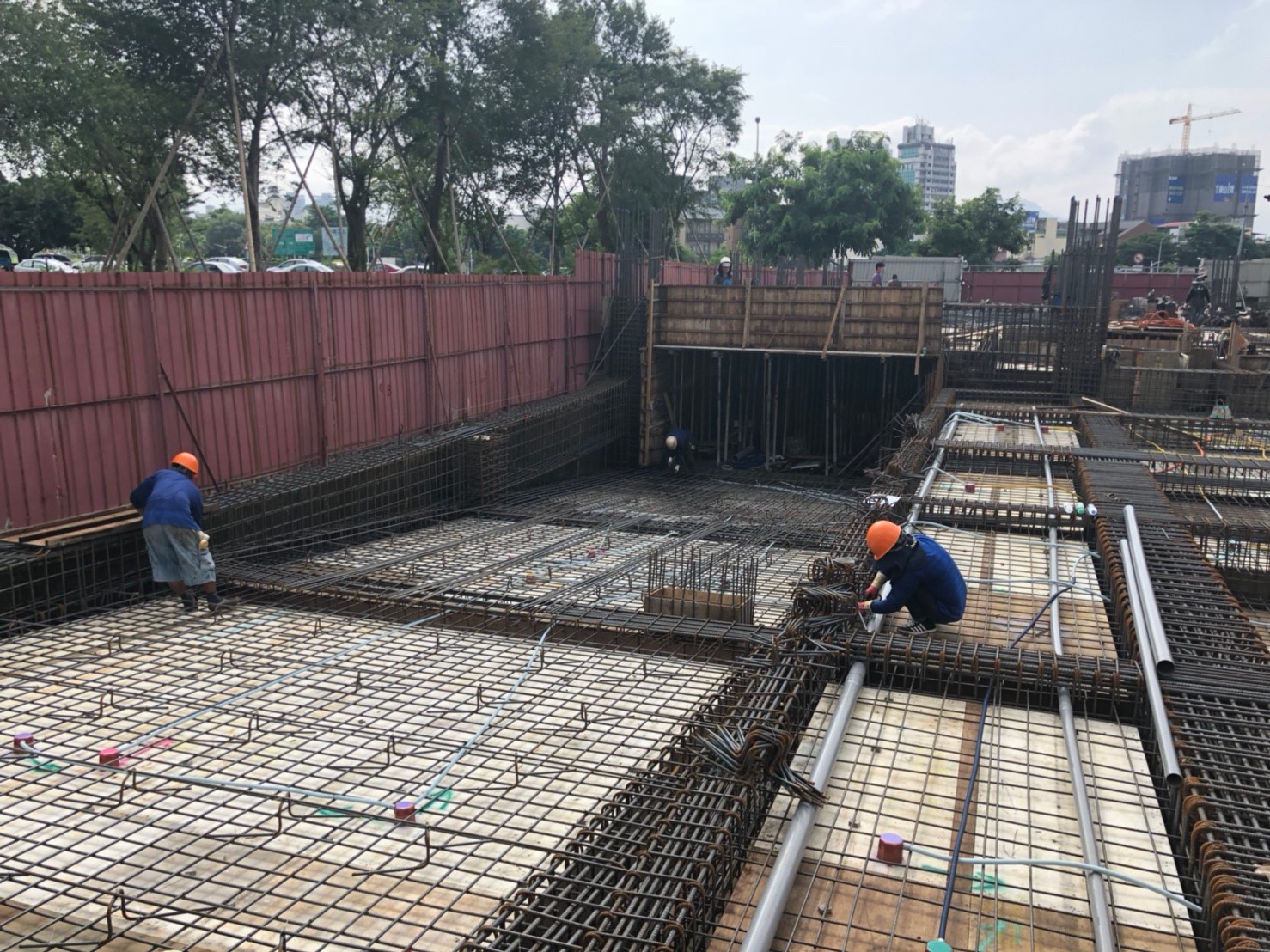

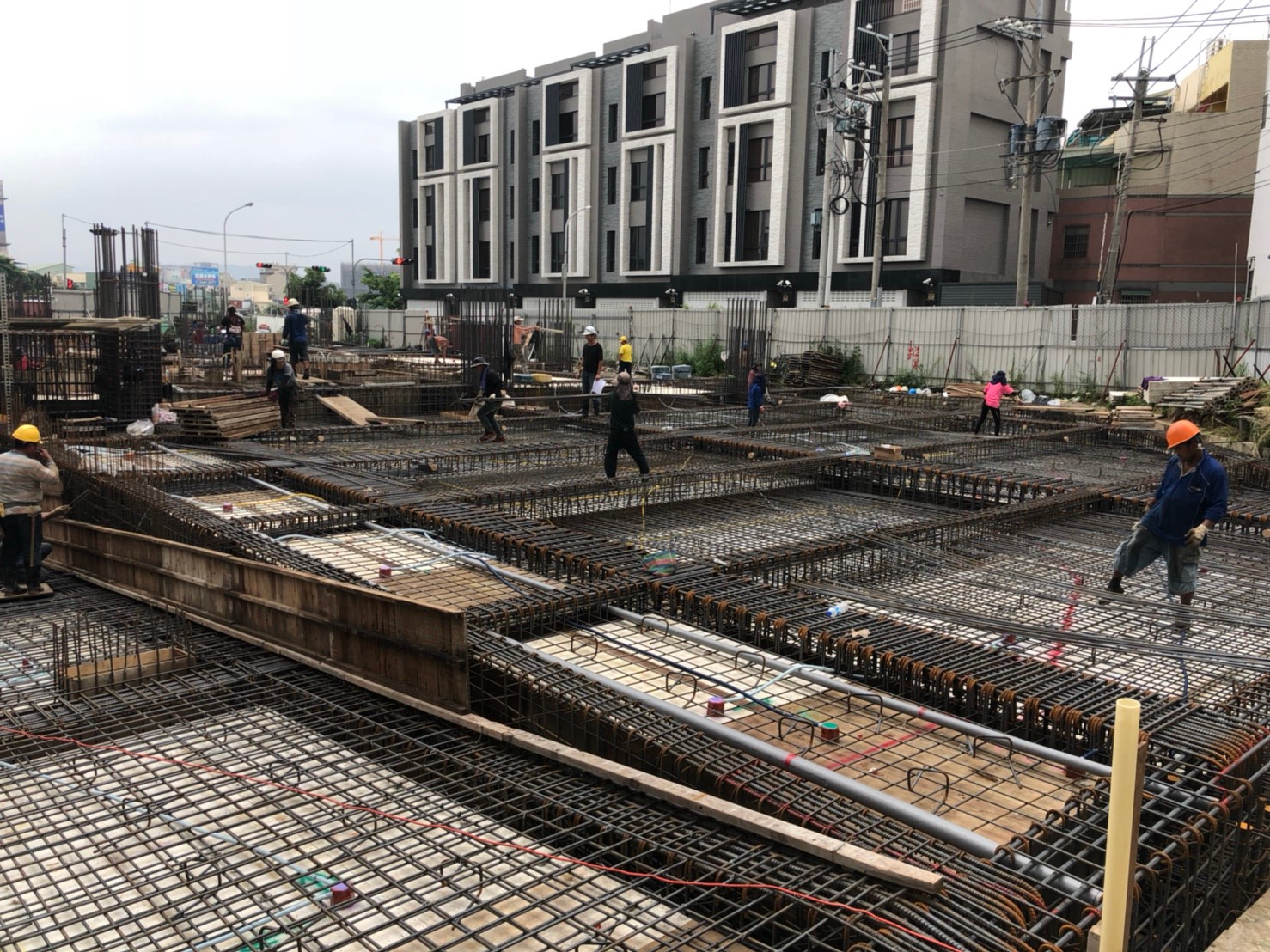

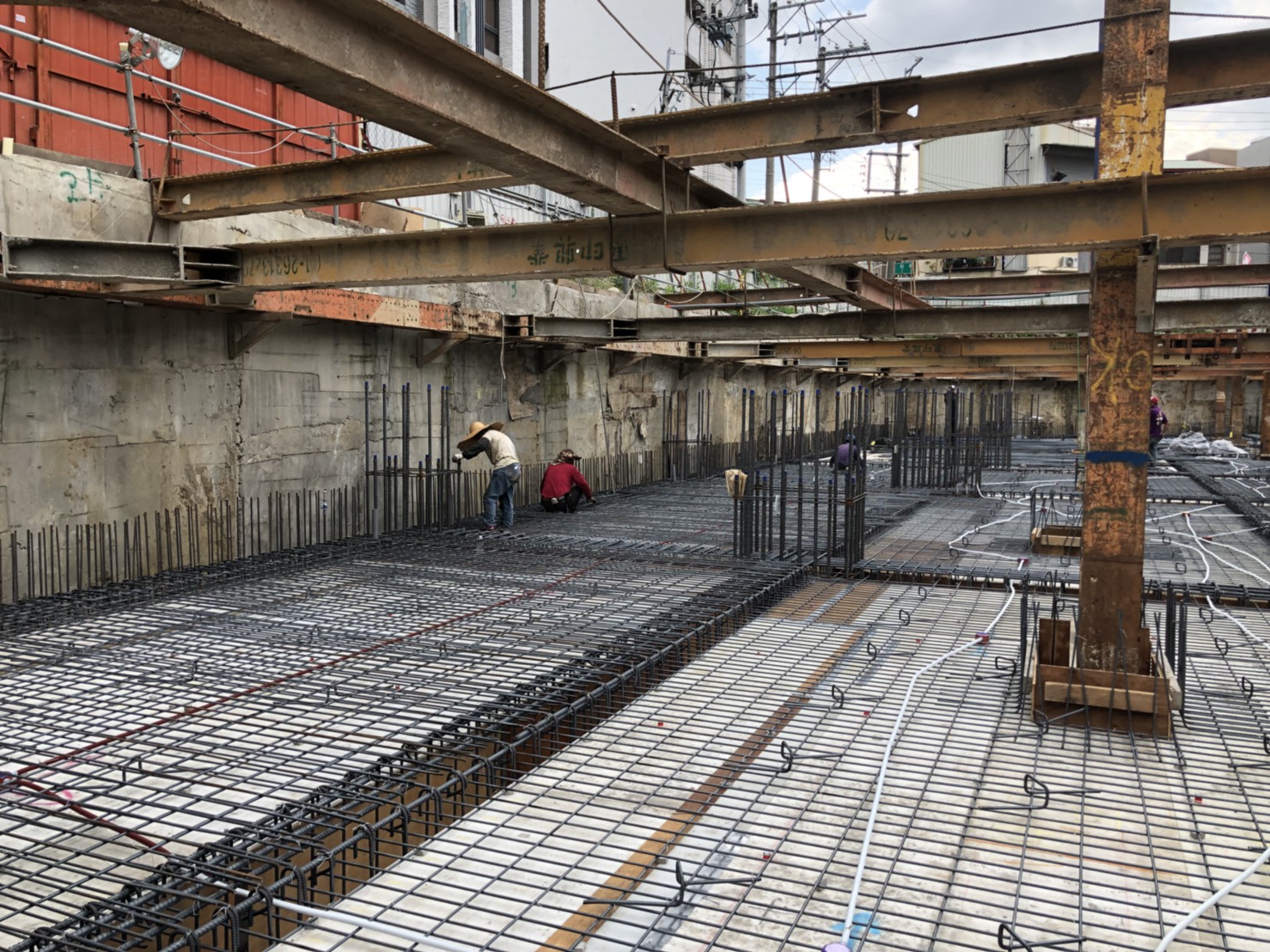

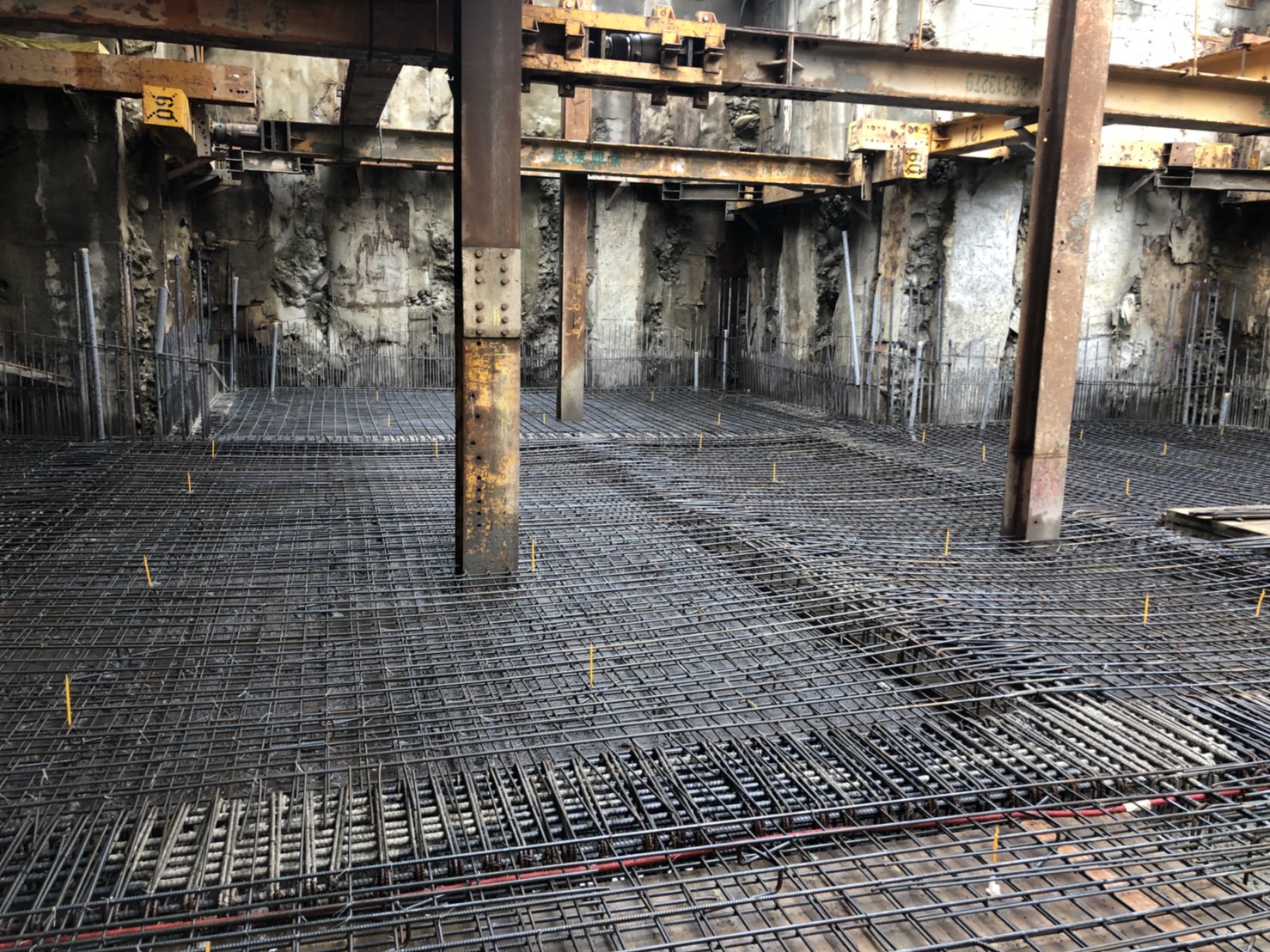

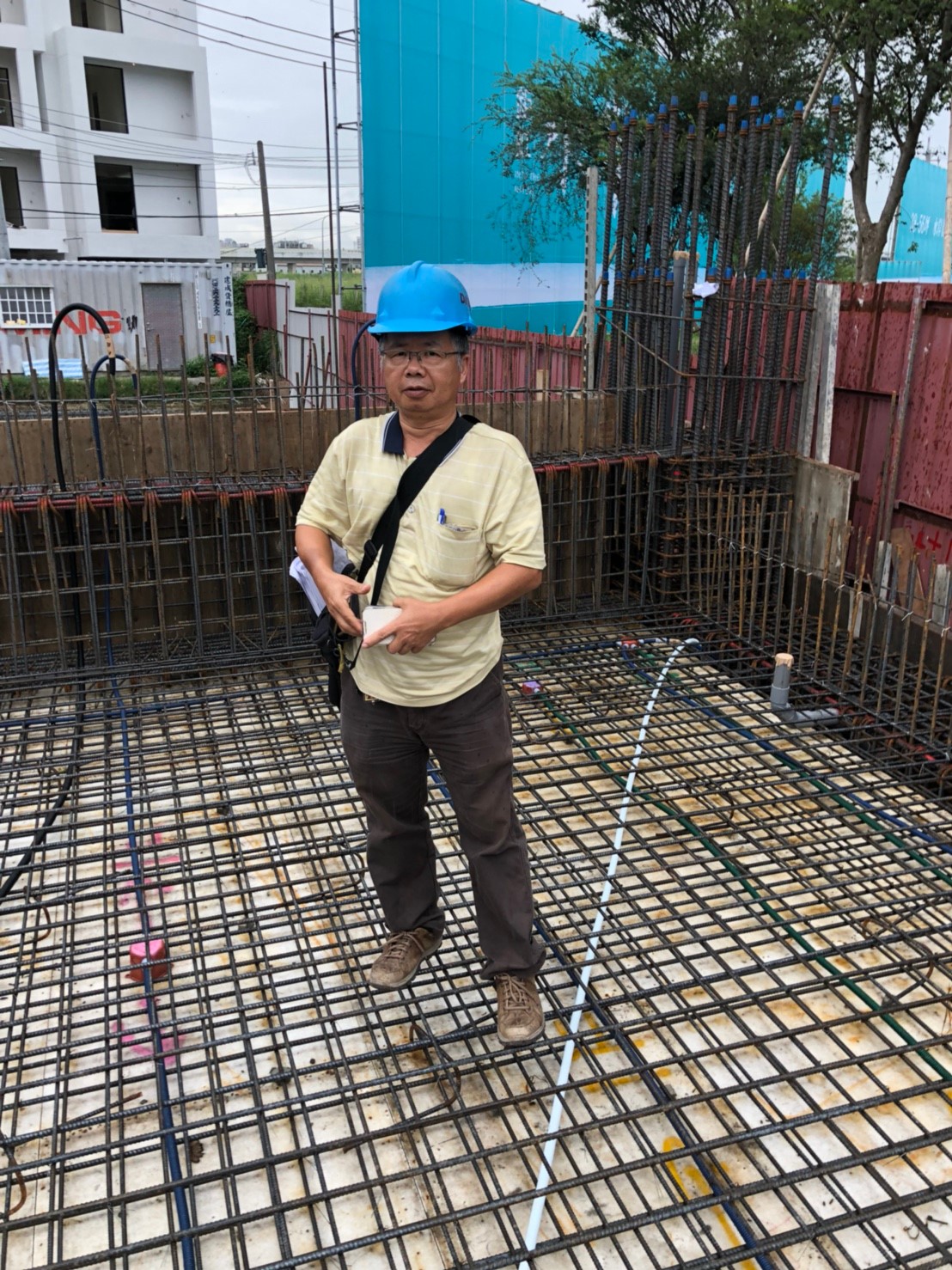

B2F底板鋼筋綁紮

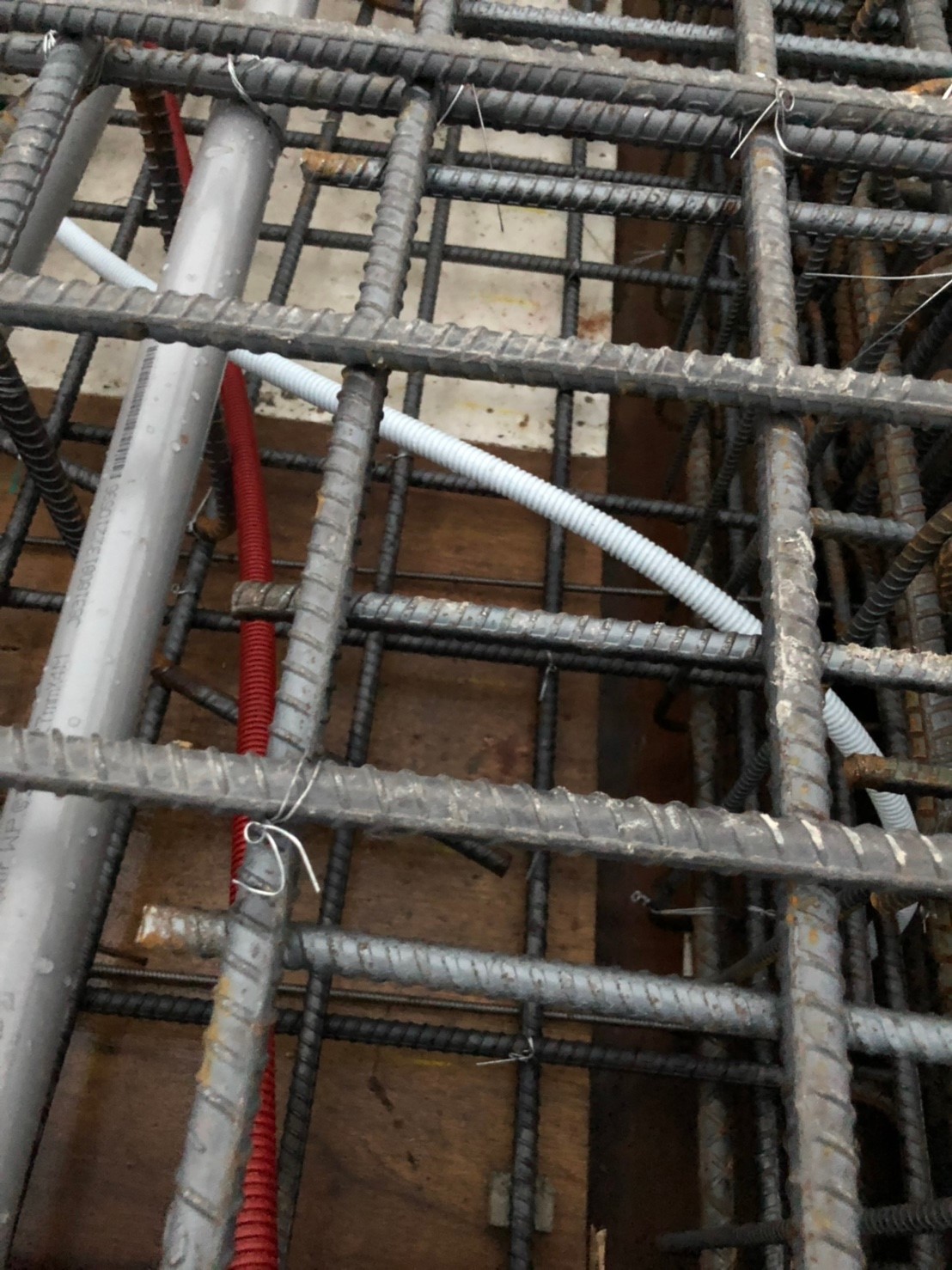

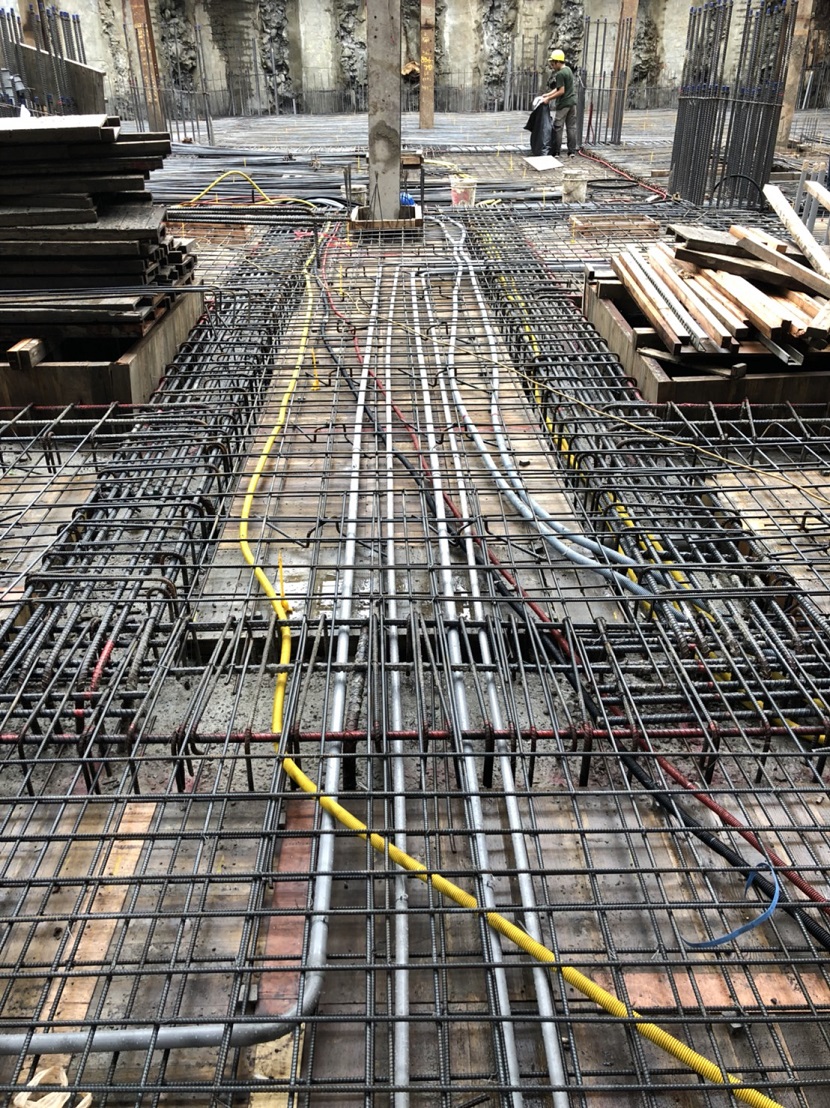

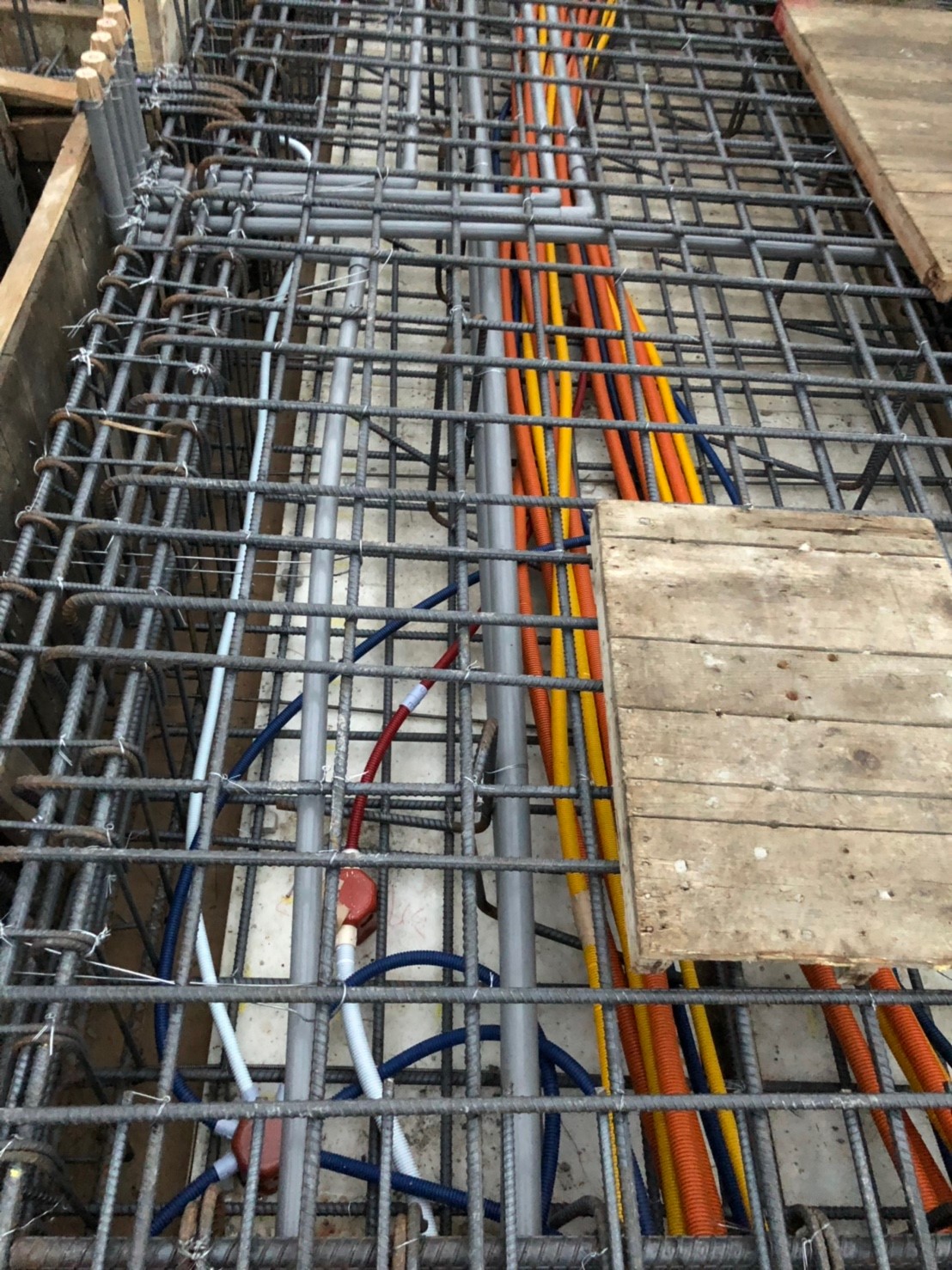

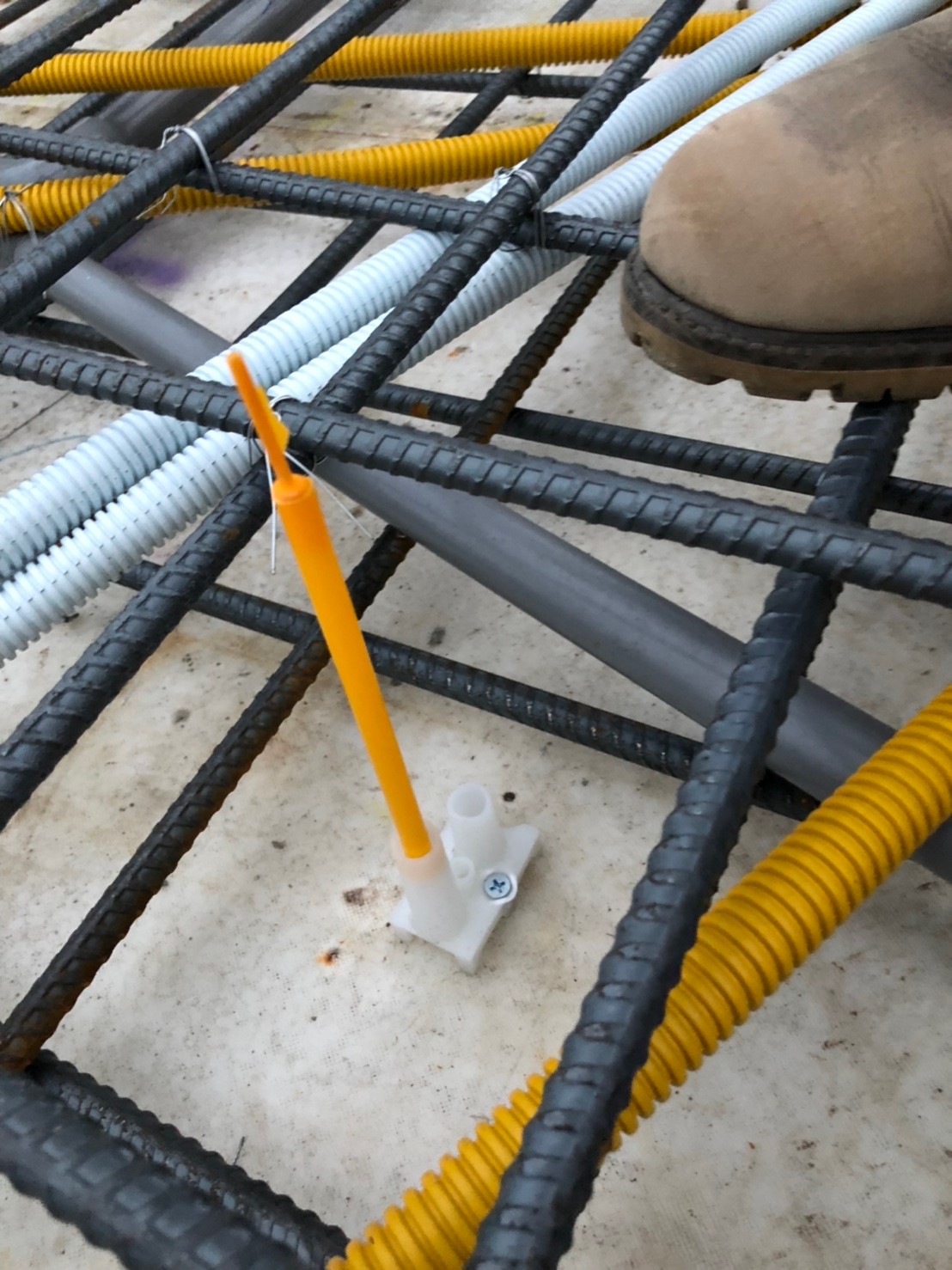

B2F底板水電配管

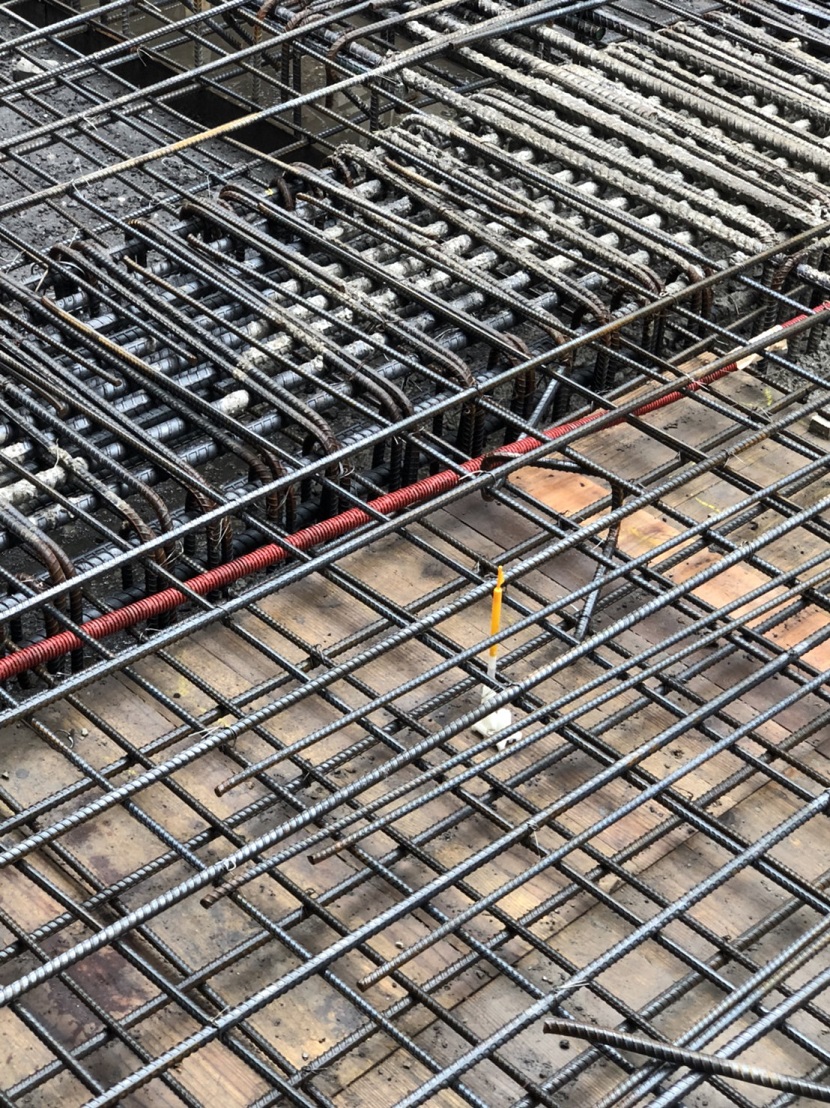

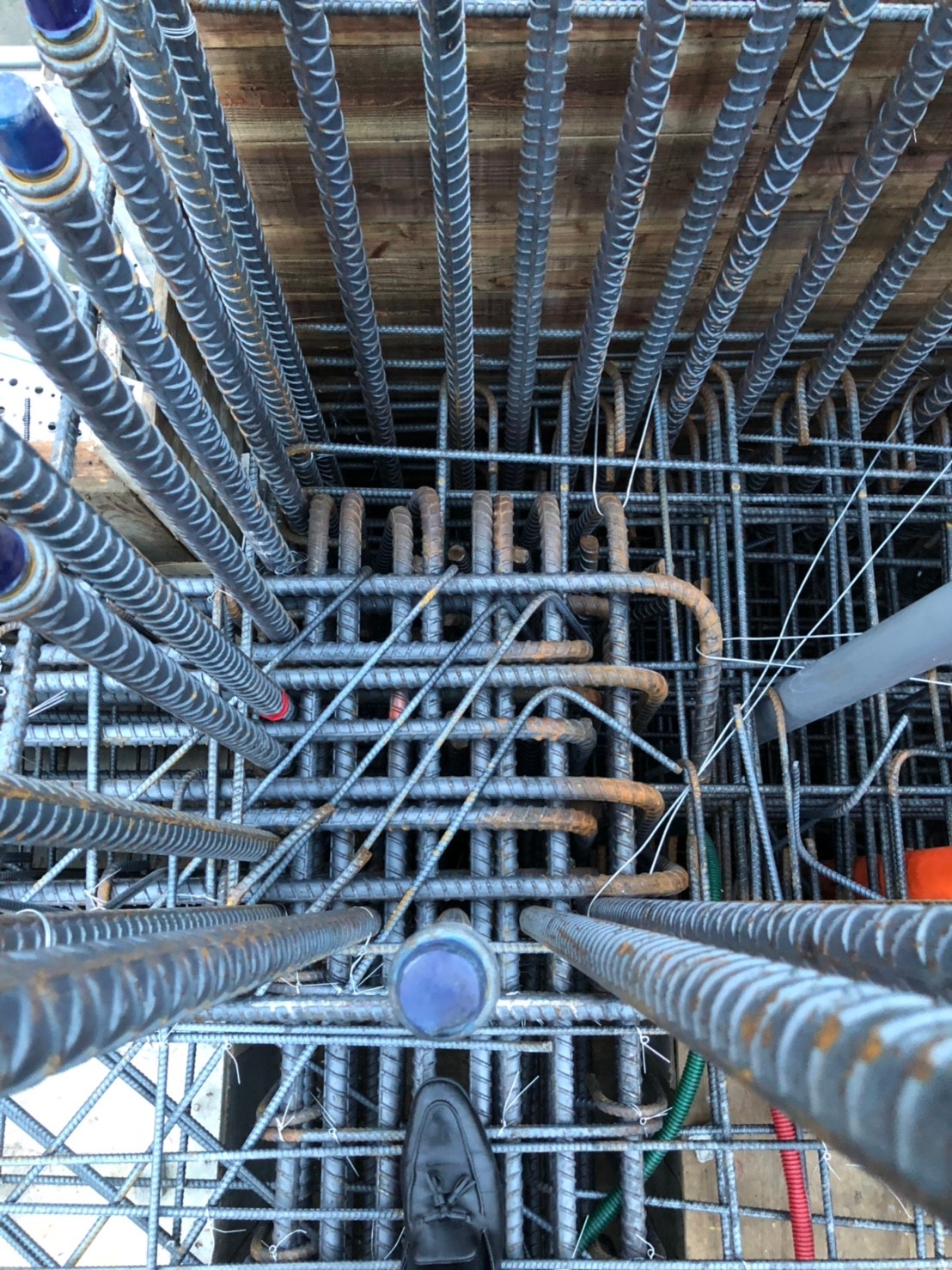

B2F鋼筋綁紮

B2F鋼筋綁紮全貌

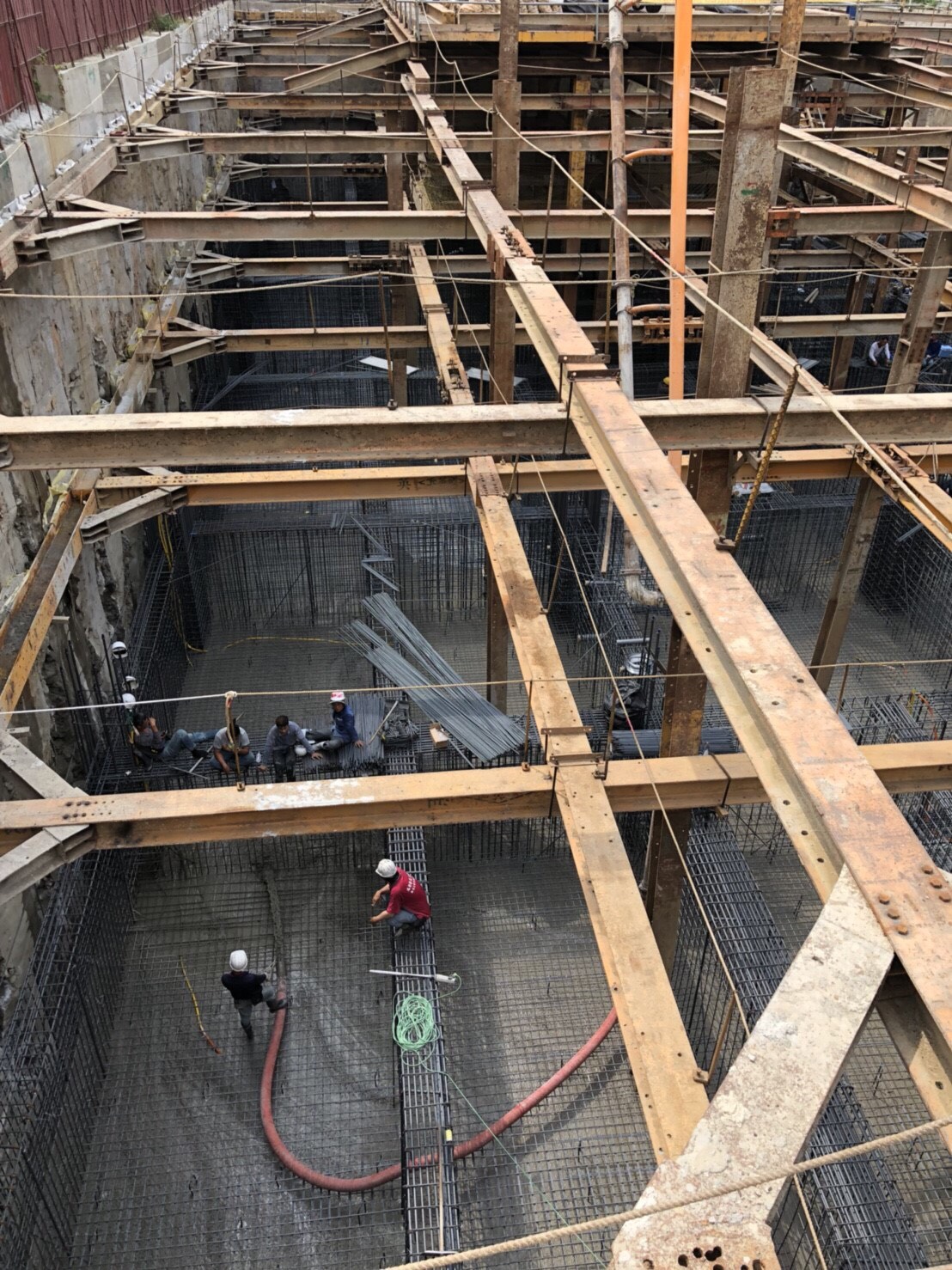

B2F底板灌漿施作

B2F底板養護

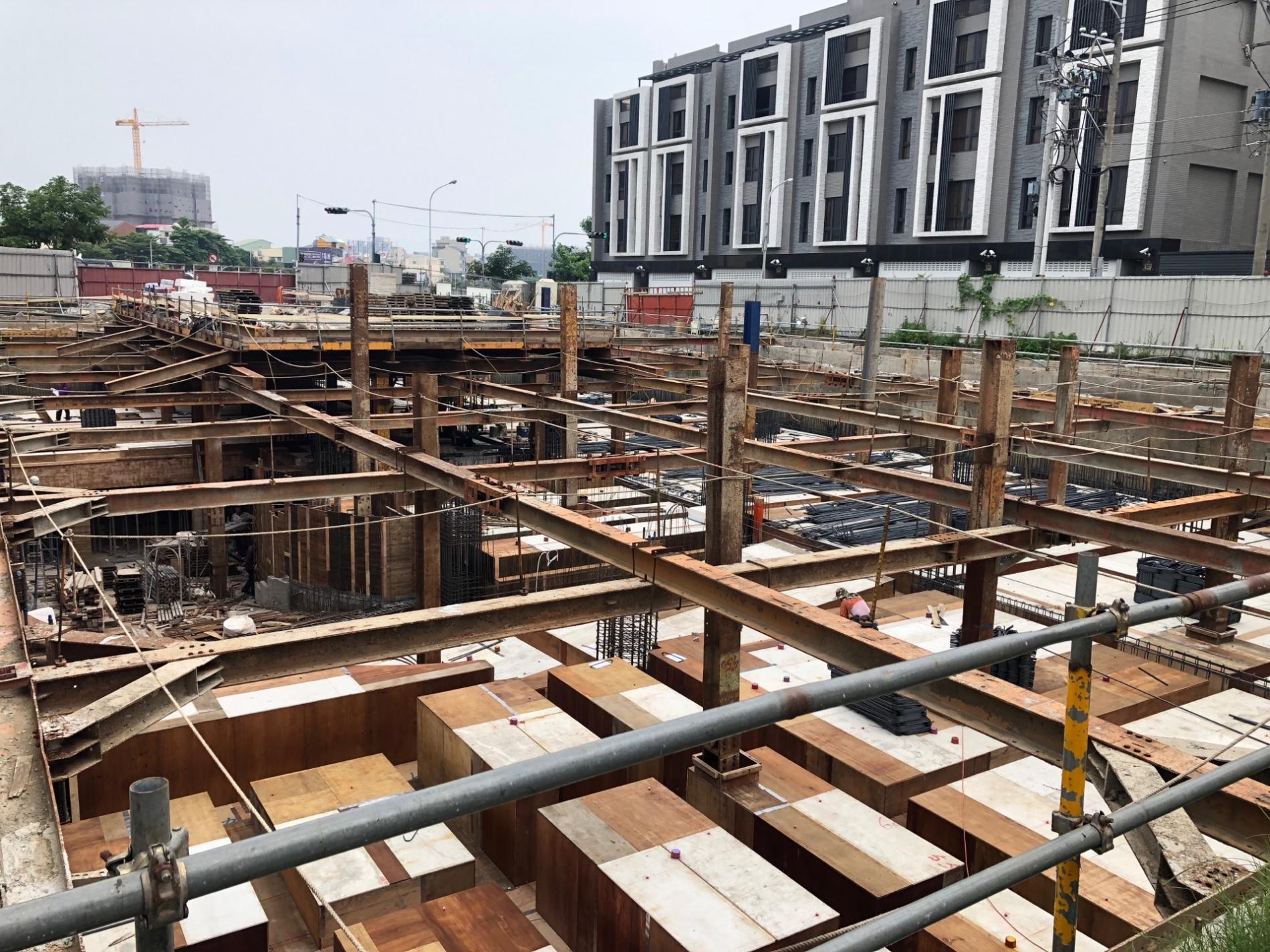

B1板模固定綁紮鋼筋

B1綁紮鋼筋

B1水泥灌漿施作

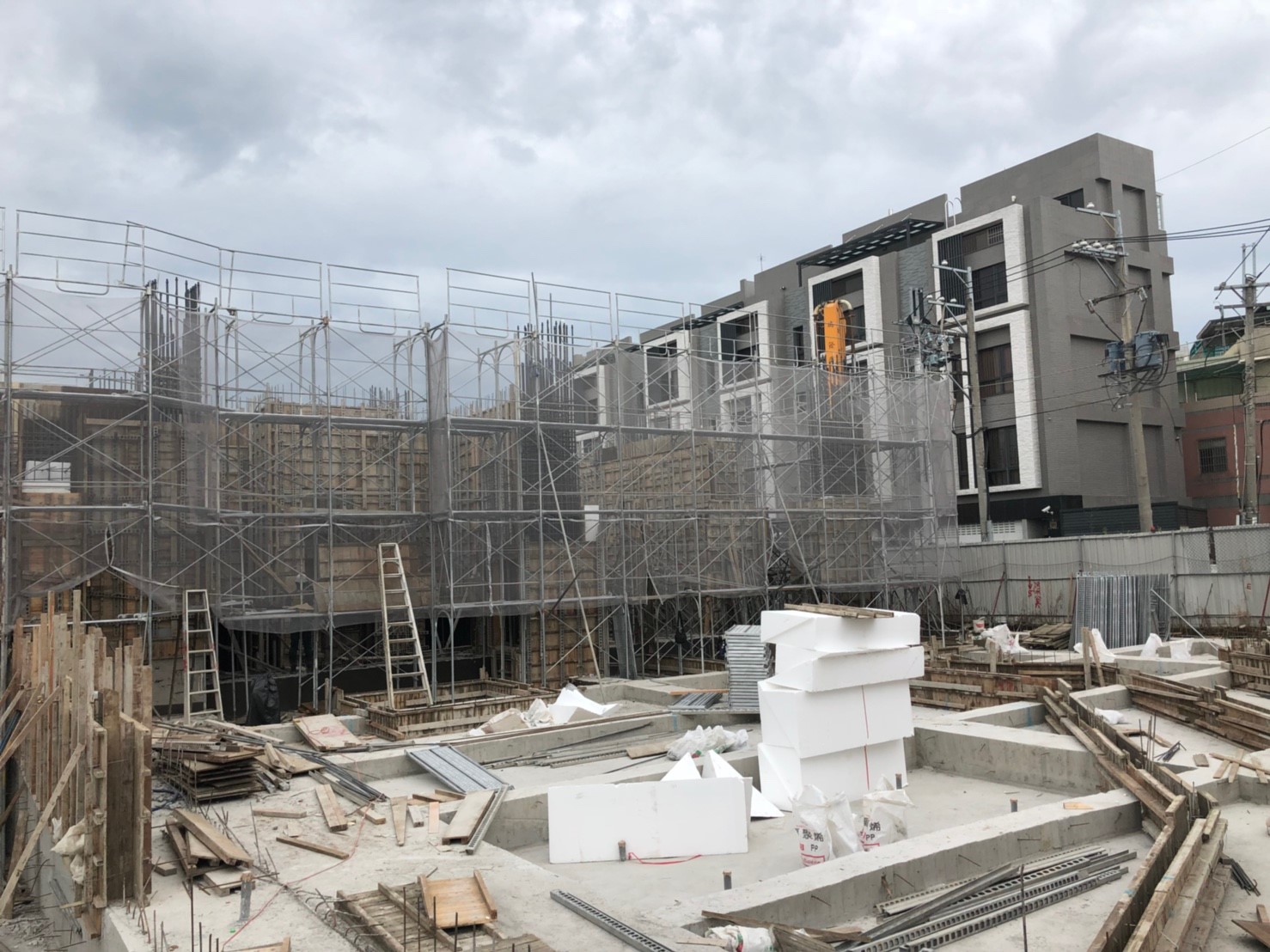

B1板模拆除及養護

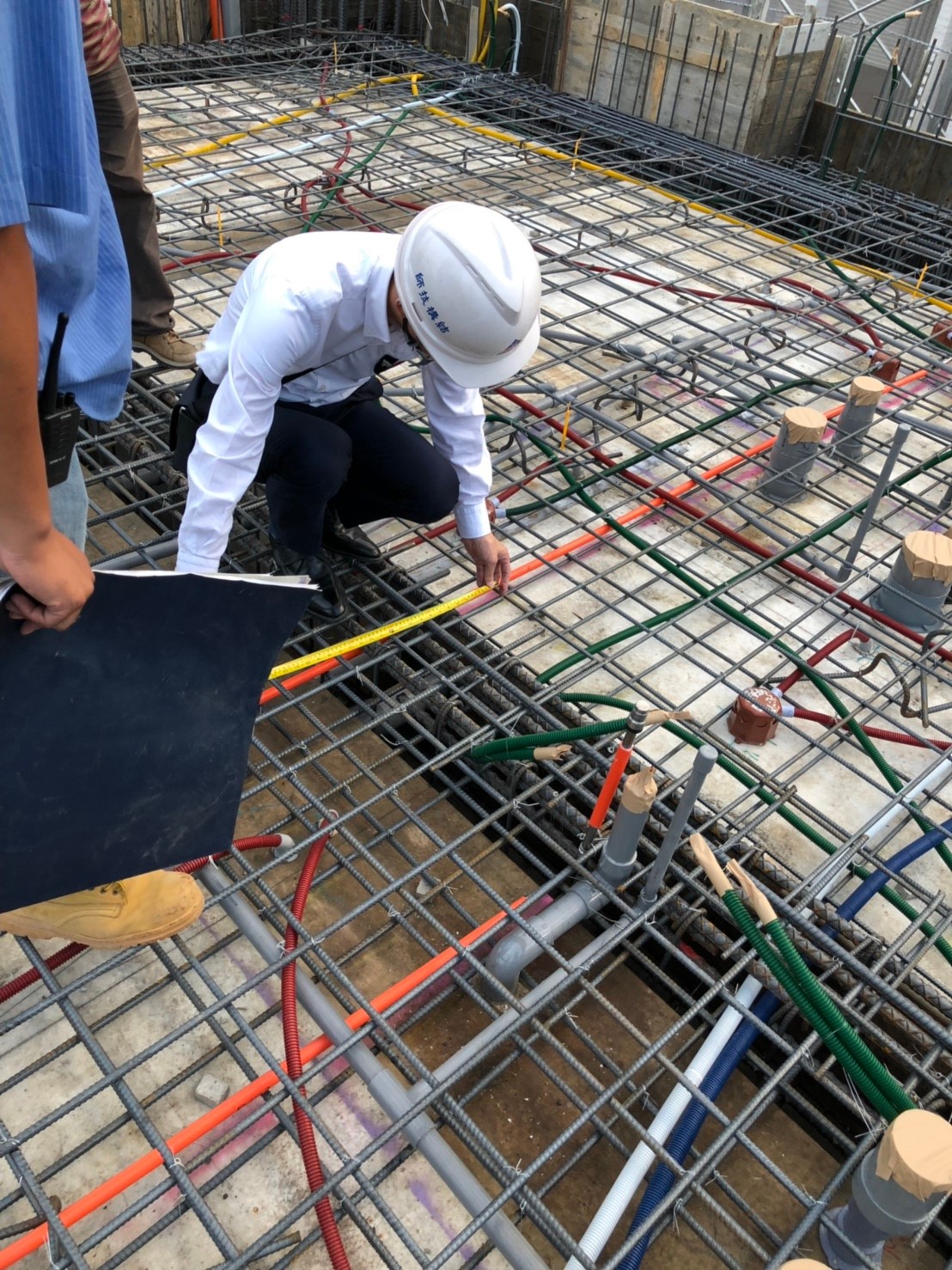

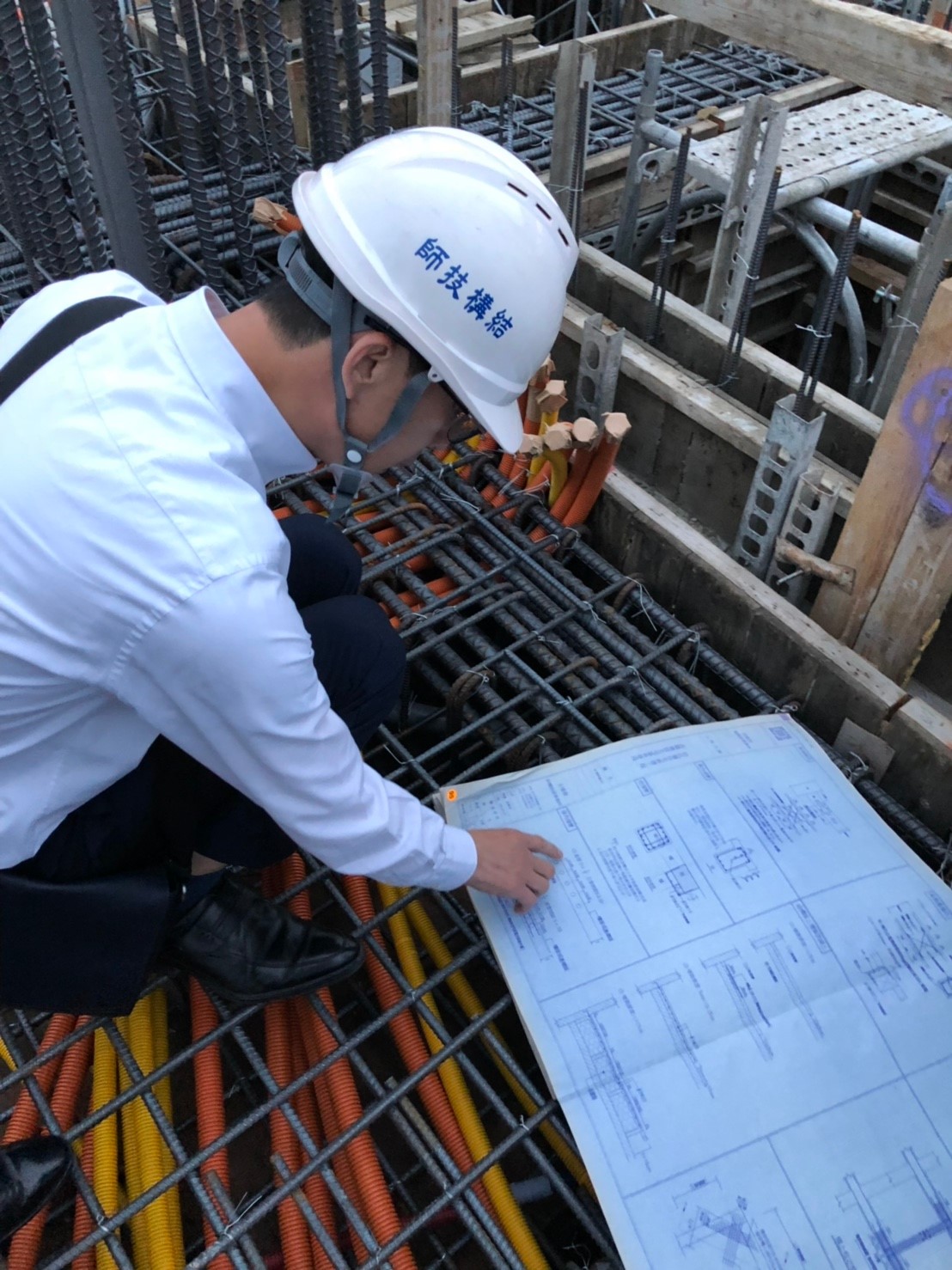

水電技師勘輿施工

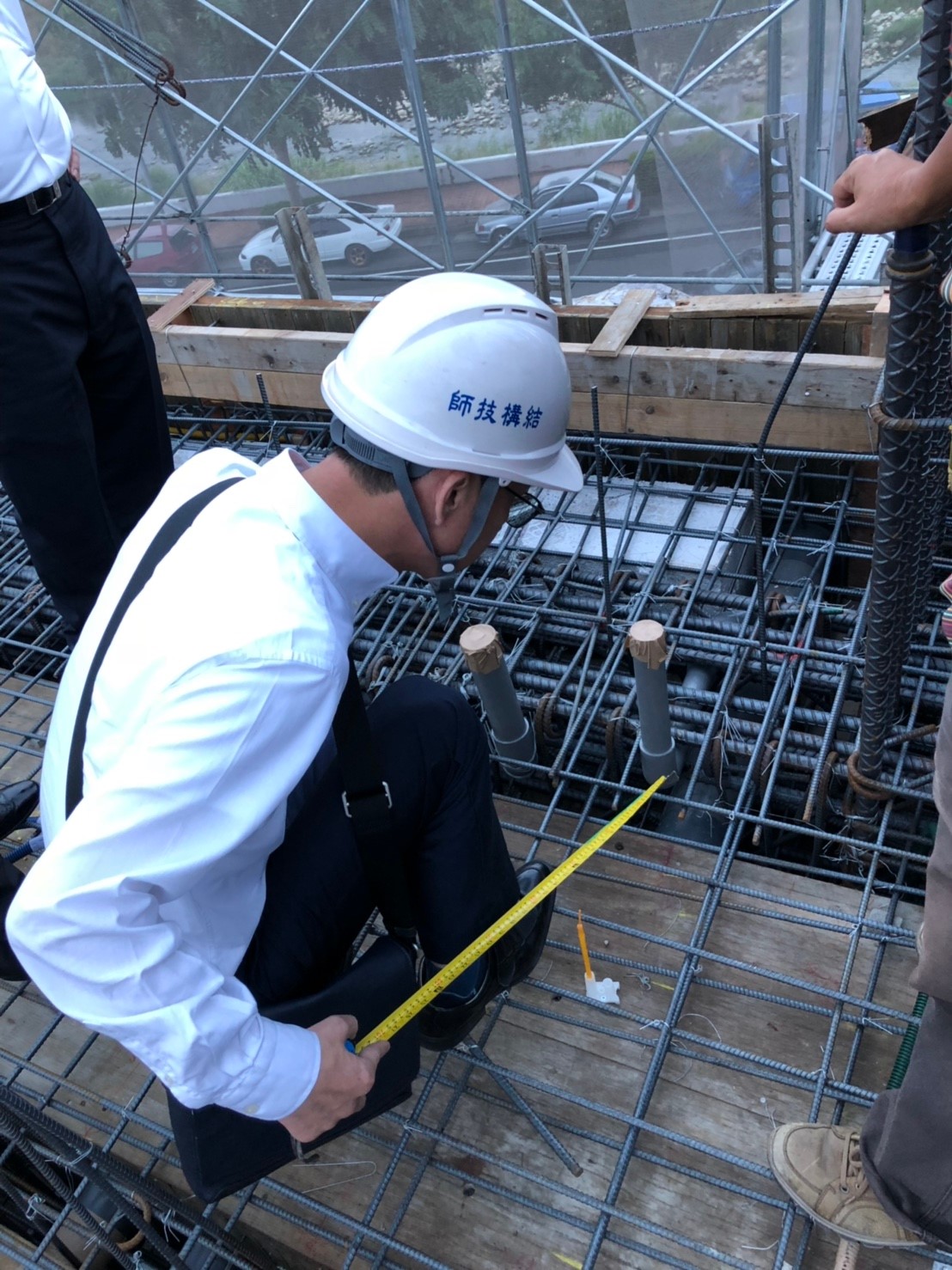

建築師勘輿施工

一樓線路配置與鋼筋綁紮

一樓水泥養護

一樓大廳柱位鋼筋綁紮

一樓大廳水泥模板固定

一樓大廳水泥灌漿施作

總經理、結構技師、水電技師、工務副理、工地主任會同勘查

結構技師、水電技師、工務副理會同勘查

樑柱接頭

樑柱接頭

未灌漿樑柱接頭外觀

未灌漿樑柱接頭外觀

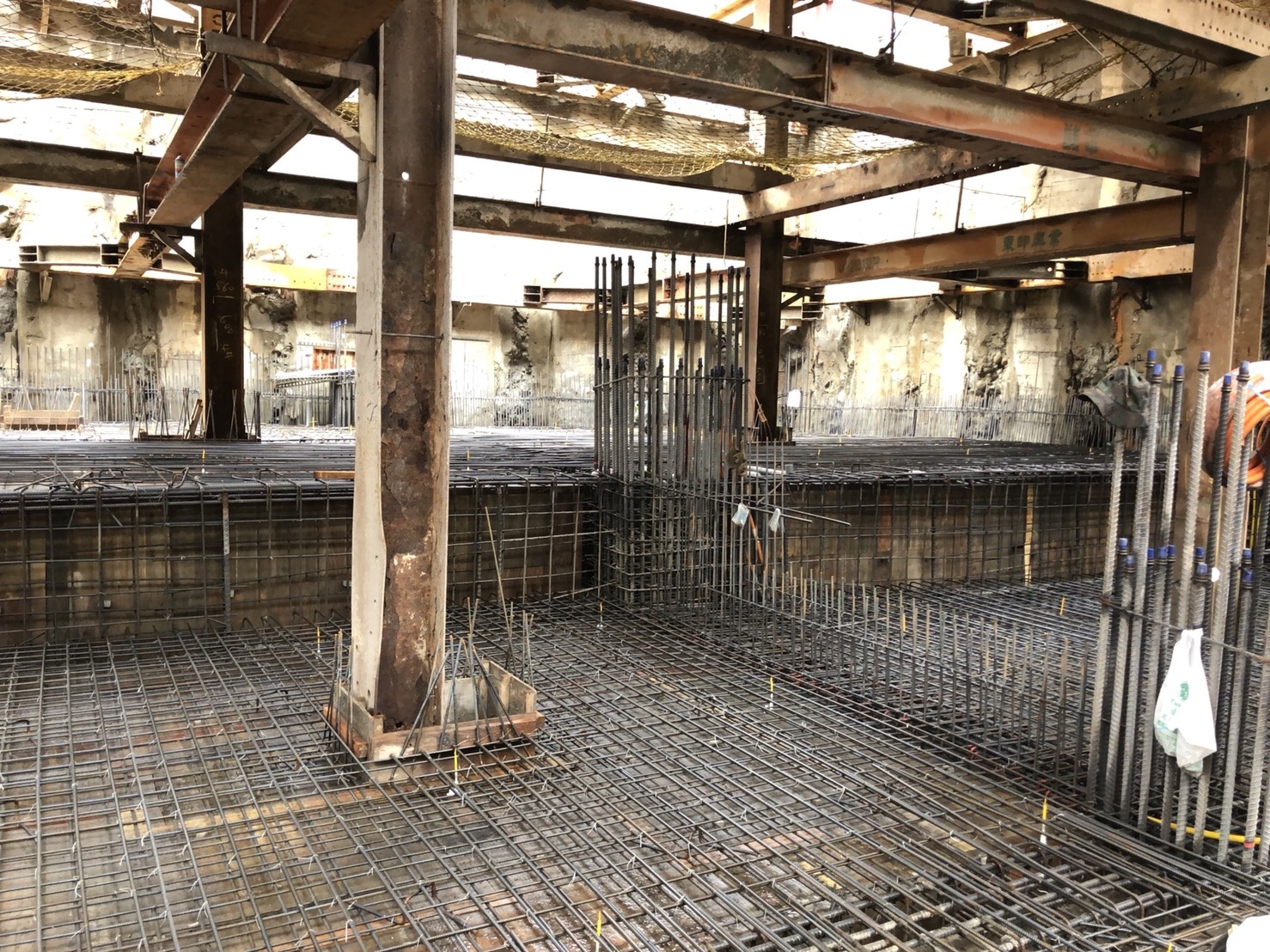

2F頂板鋼筋綁紮

2F頂板鋼筋綁紮

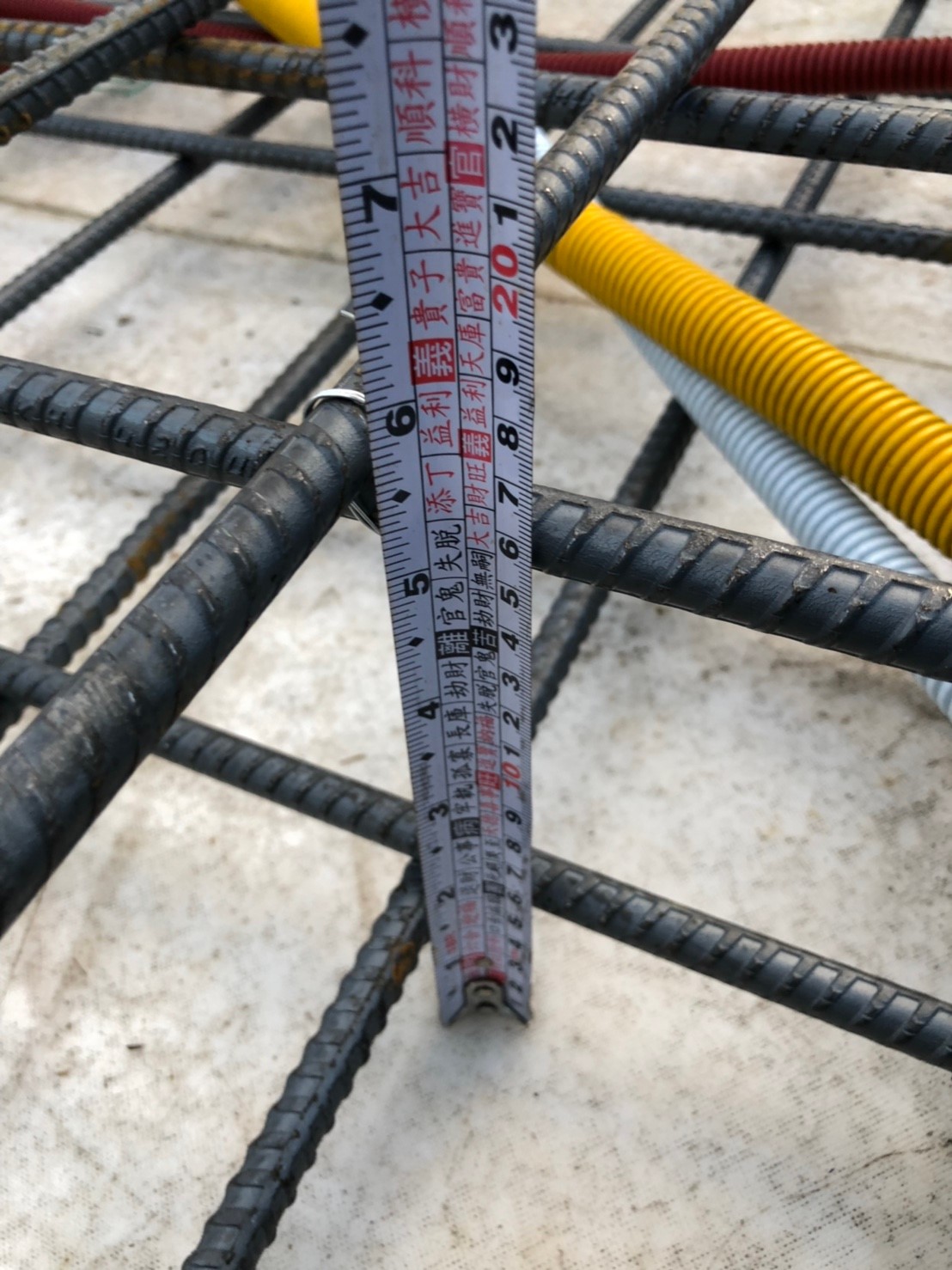

20公分樓板標示

20公分樓板標示

20公分樓板標示

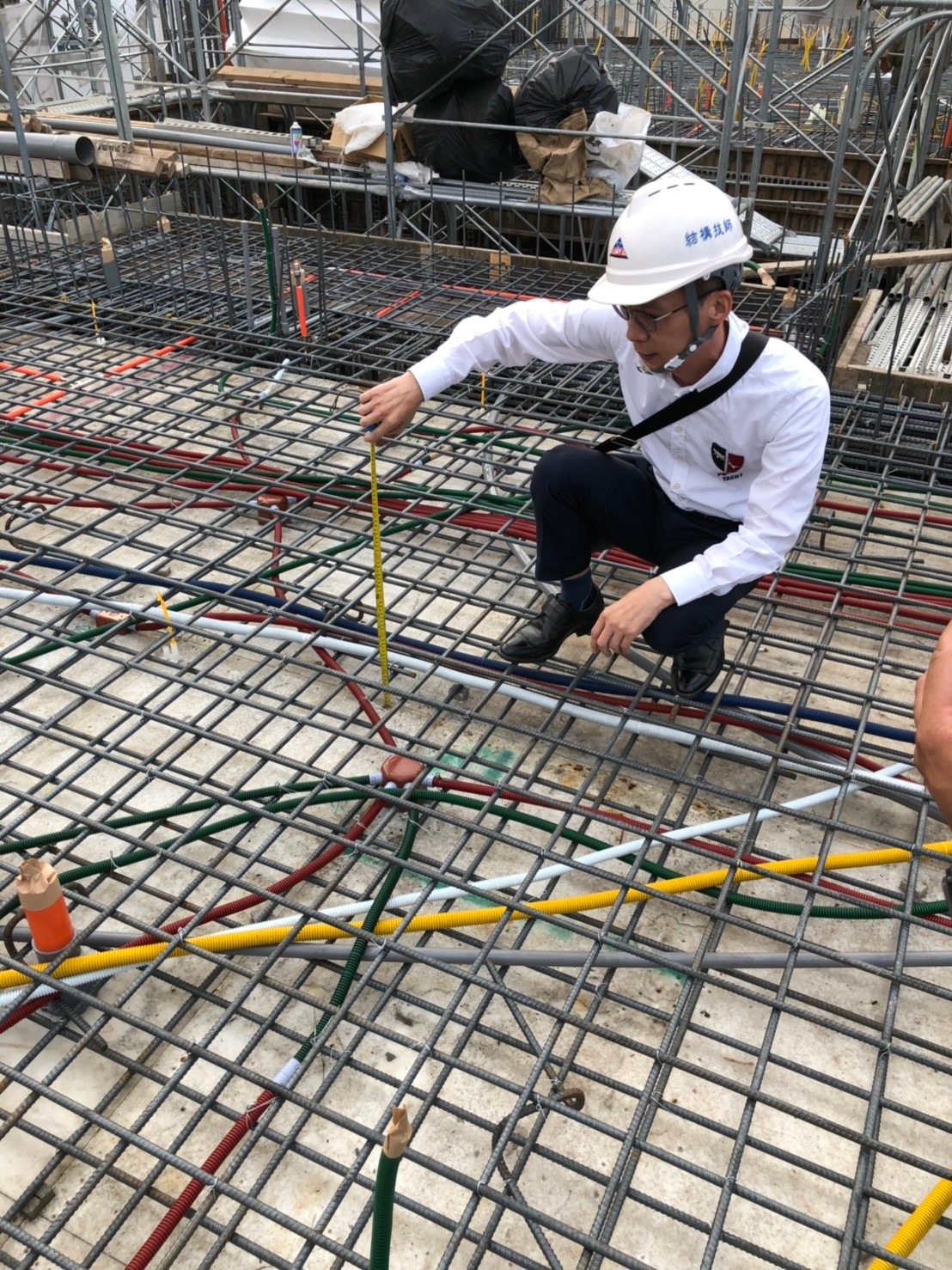

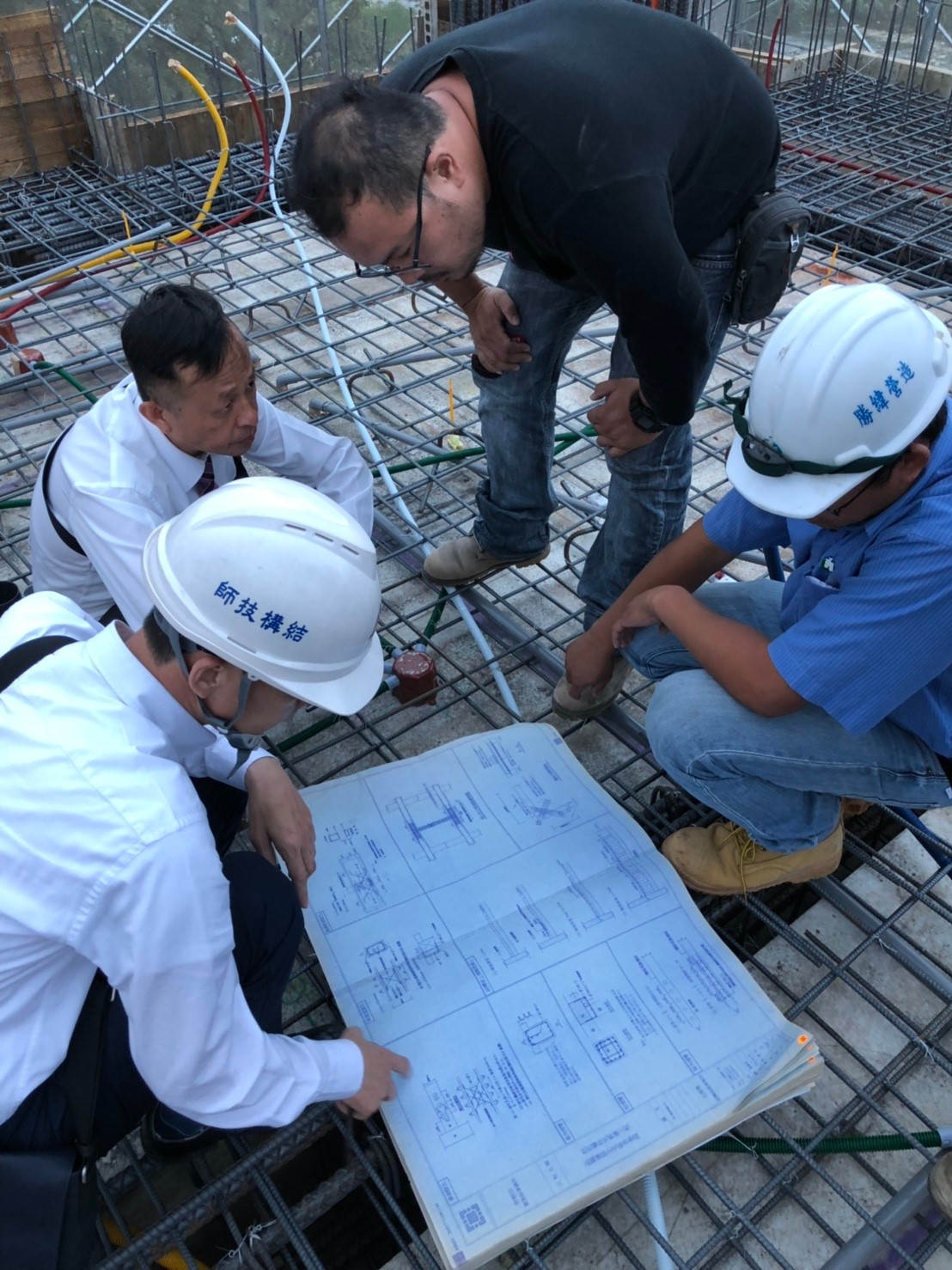

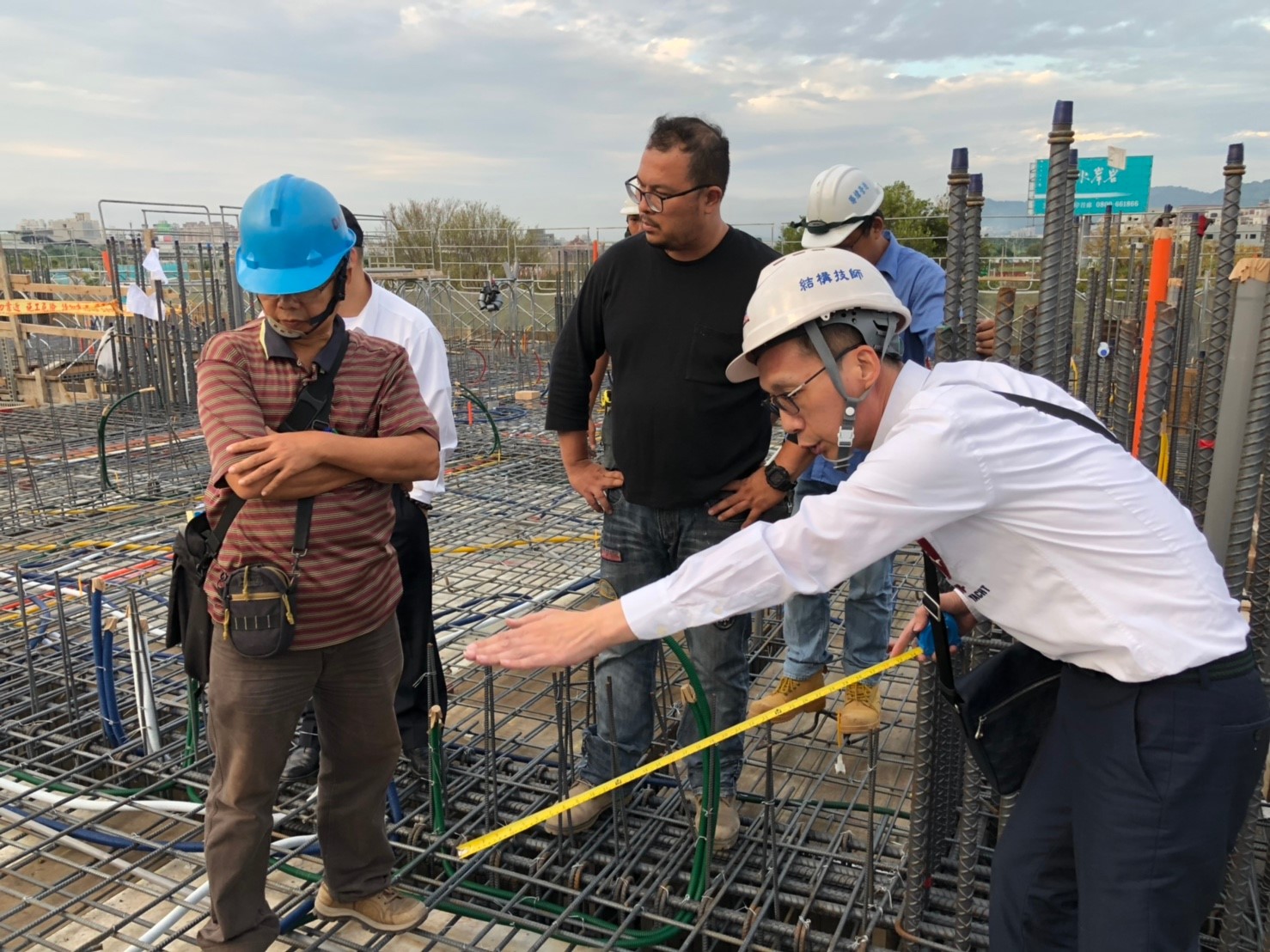

結構技師檢視鋼筋綁紮是否確實

結構技師檢視鋼筋綁紮是否確實

結構技師檢視鋼筋綁紮是否確實

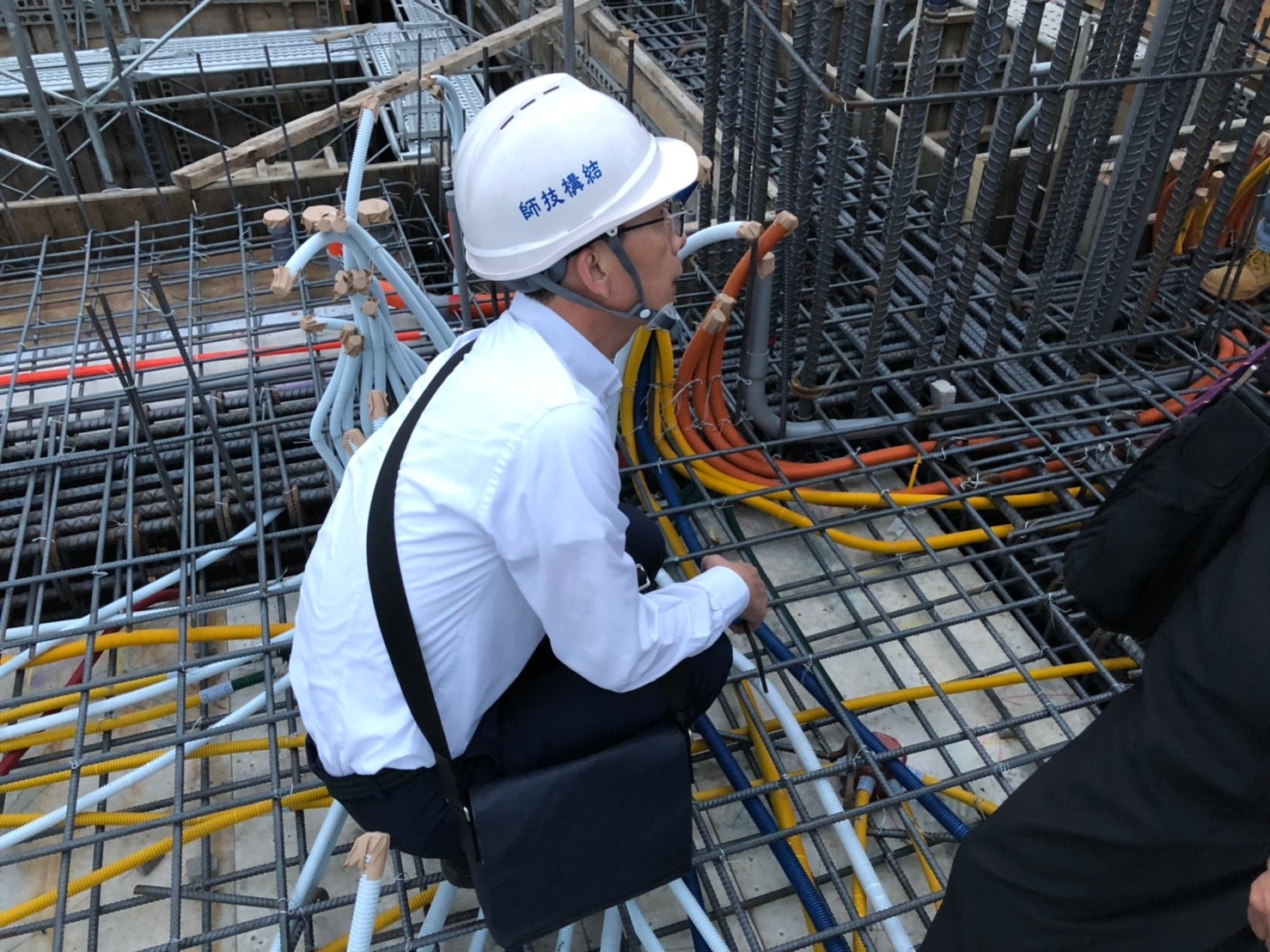

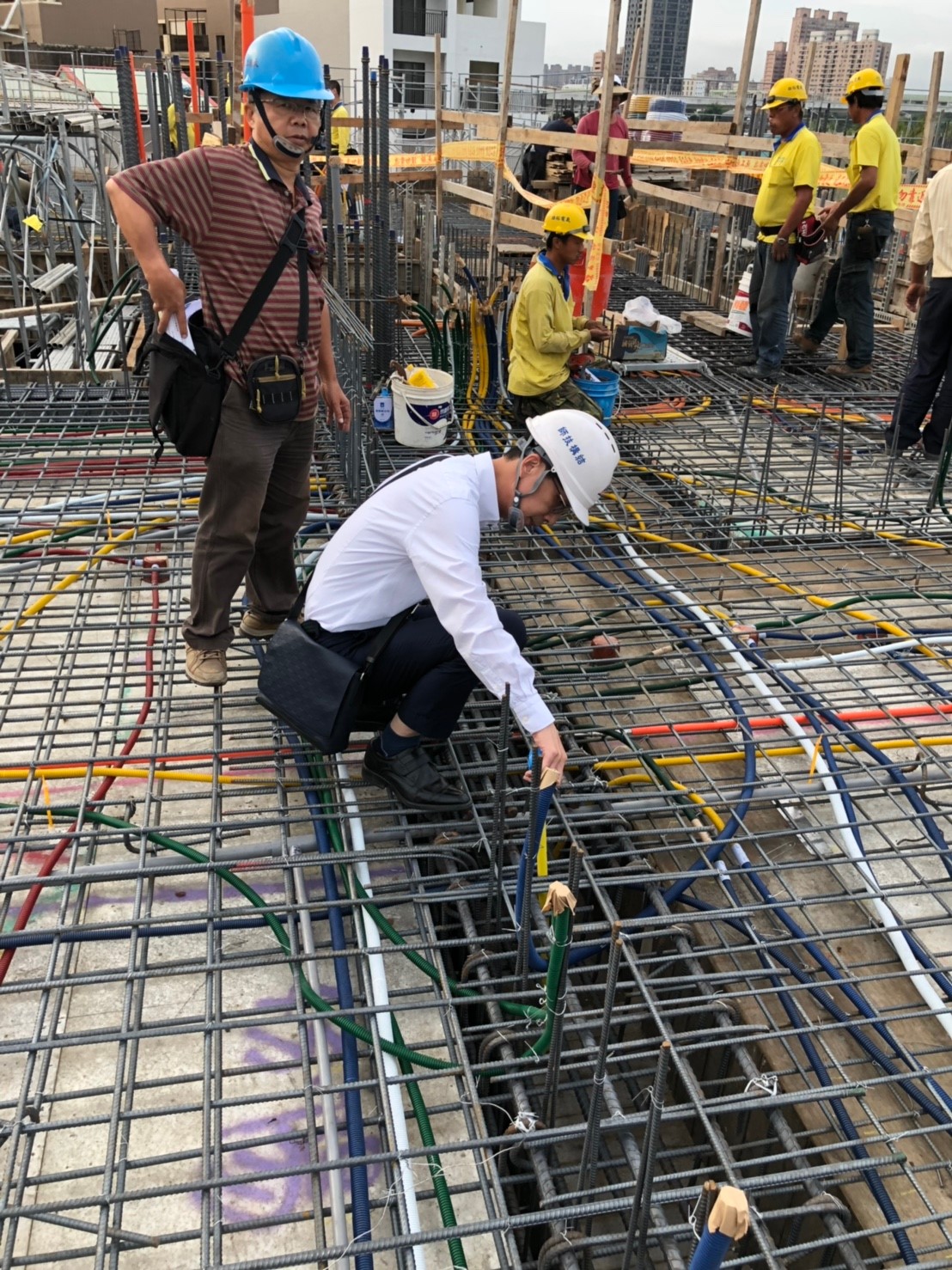

結構技師檢視鋼筋間距

結構技師檢視鋼筋間距

結構技師檢視鋼筋間距

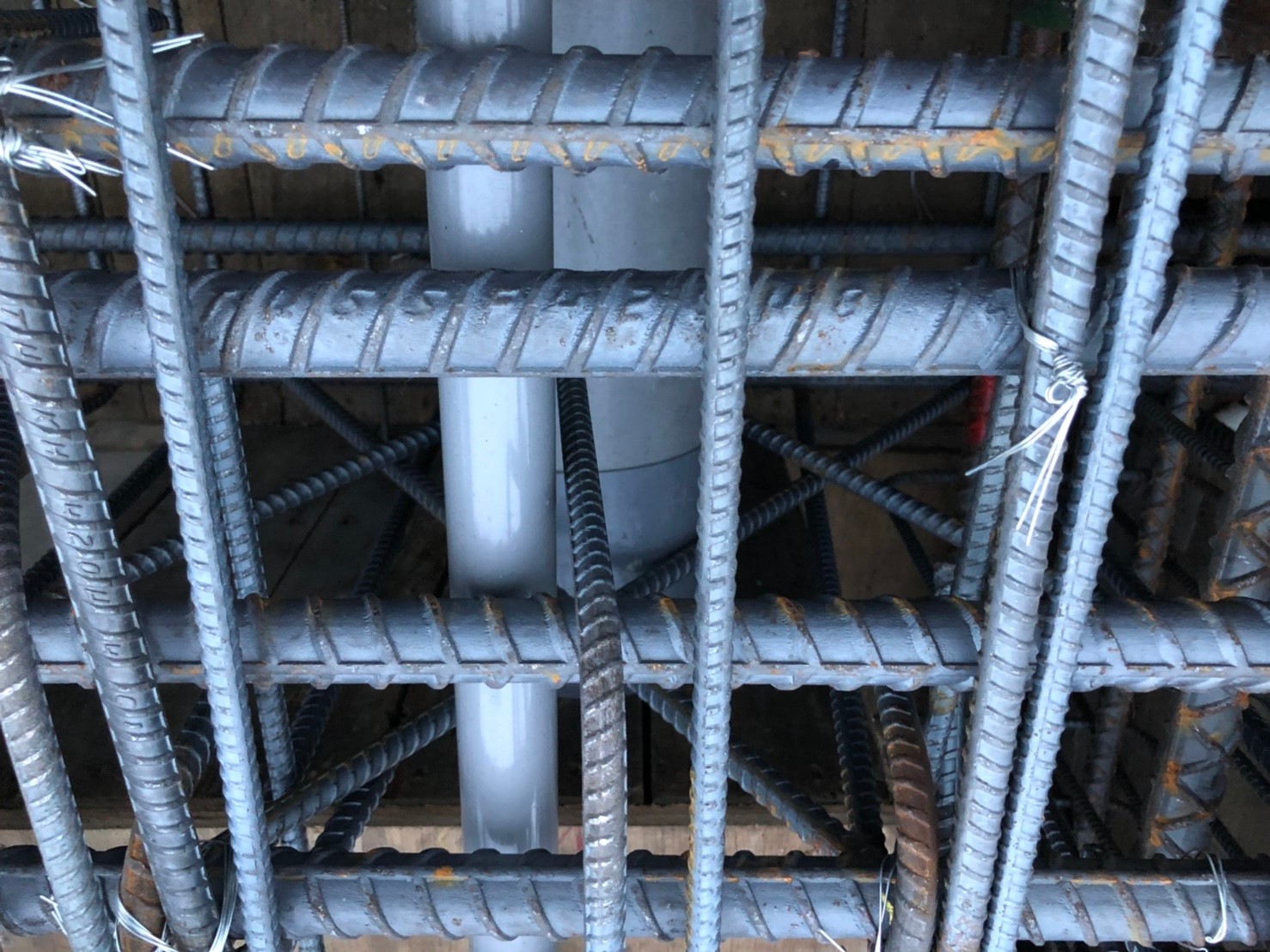

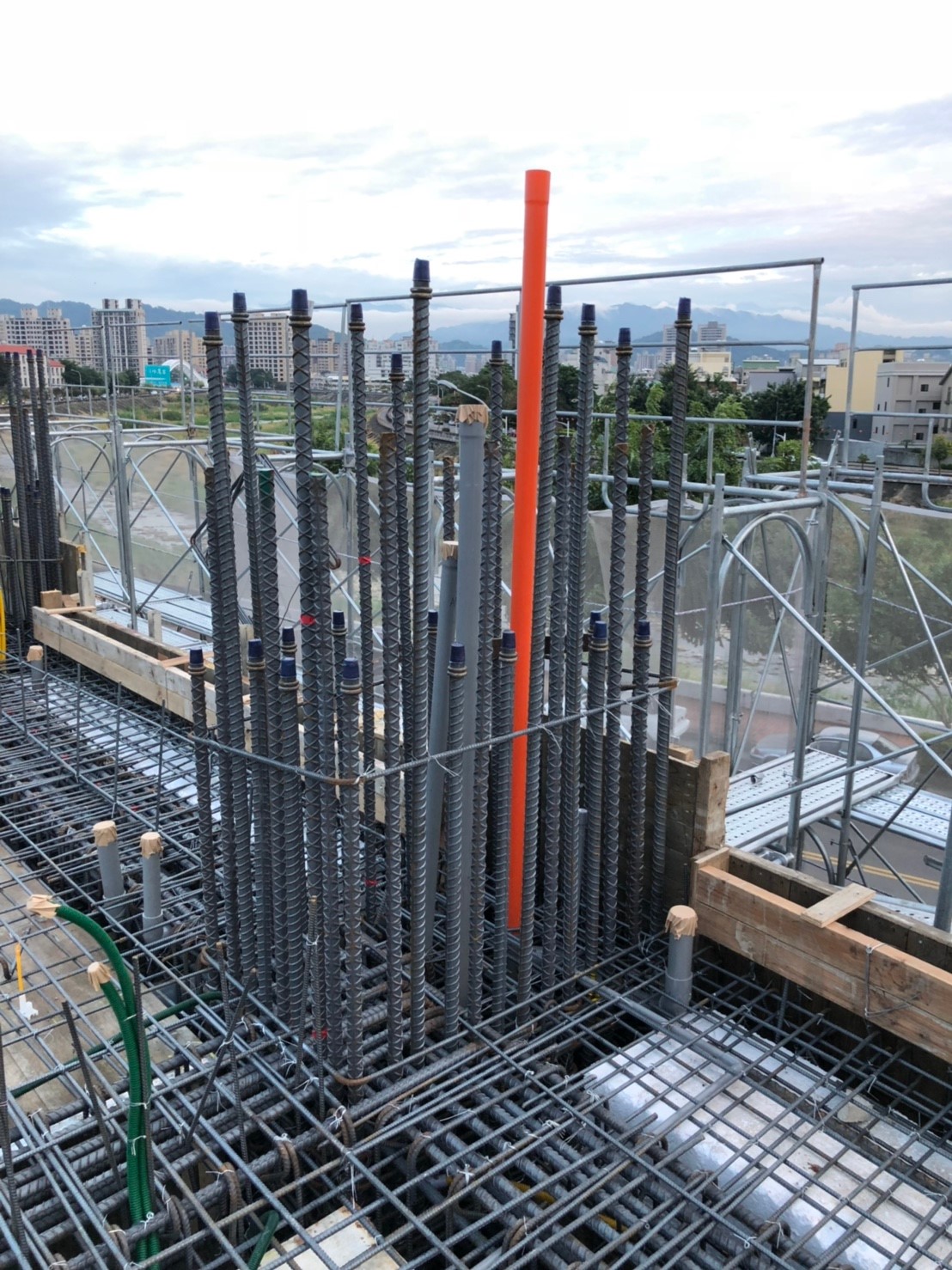

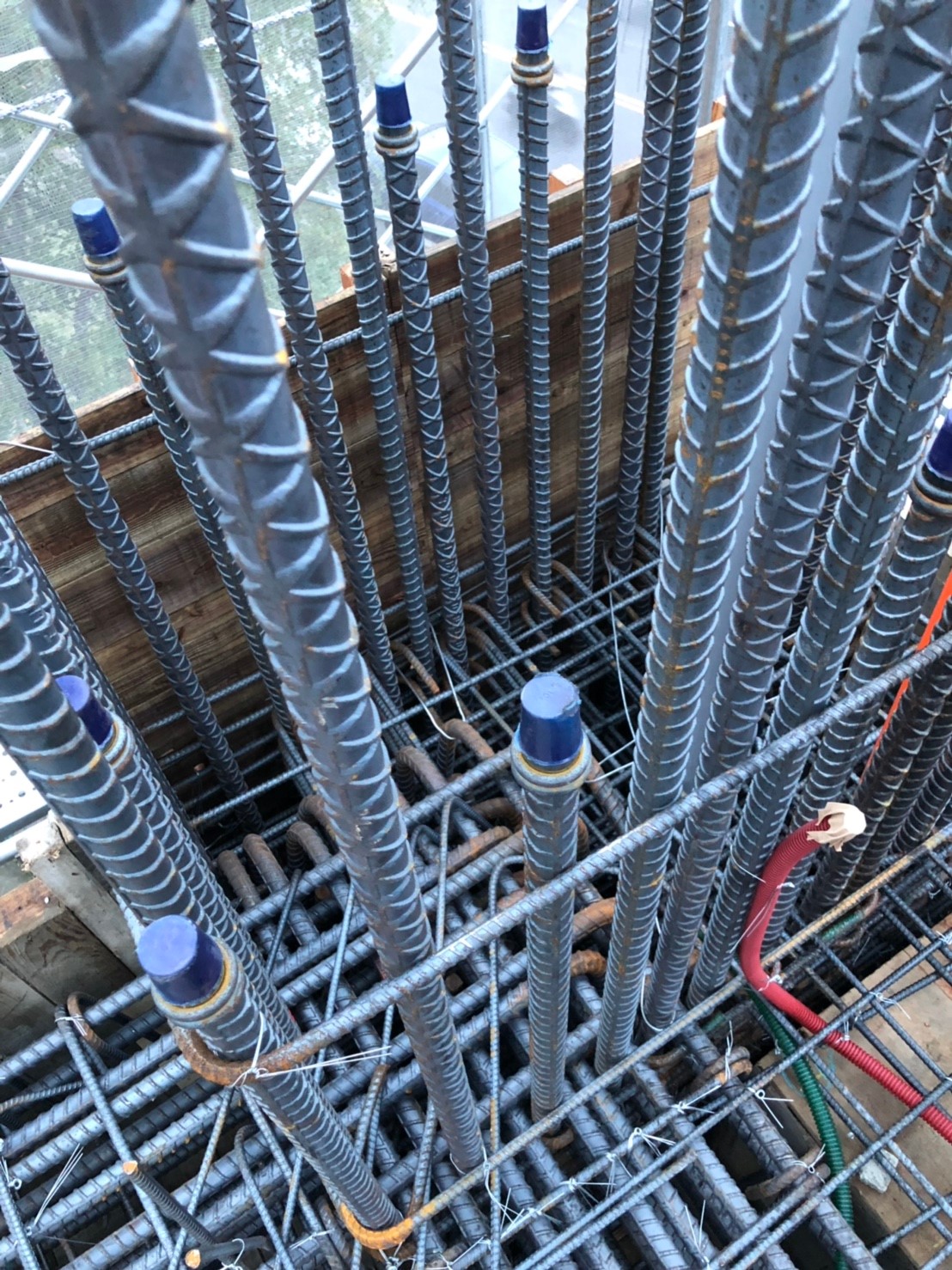

穿樑套管四週鋼筋結構加強

穿樑套管四週鋼筋結構加強1

梯間走道樓板加厚

2F高度

2F高度

2F高度
